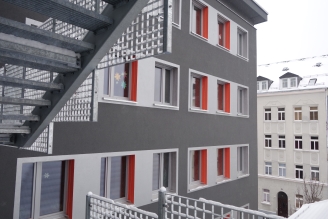

Bauabschnitt 1: Neubau (Seite zum kleinen Pausenhof)

17.10.2013

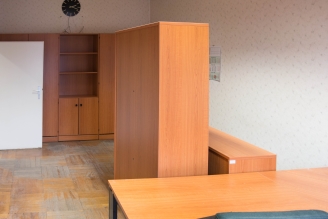

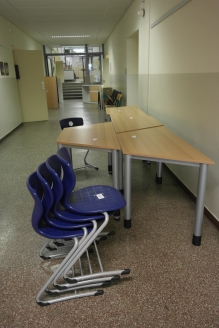

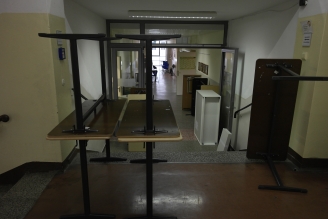

Auslagerung von Möbeln

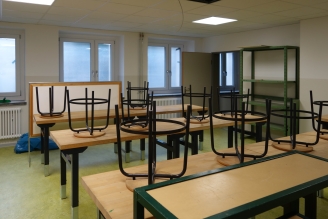

Am Ende der Reko werden sie zurück gebracht.

18.10.2013

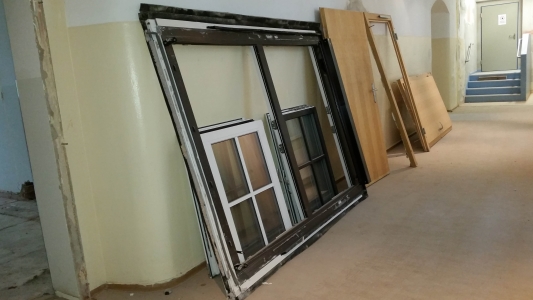

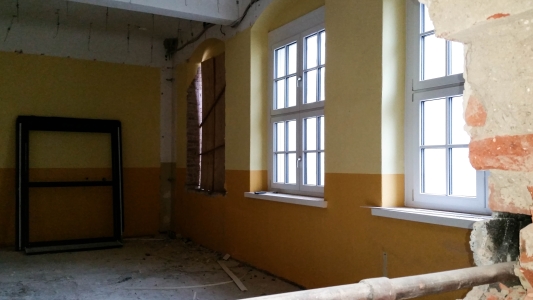

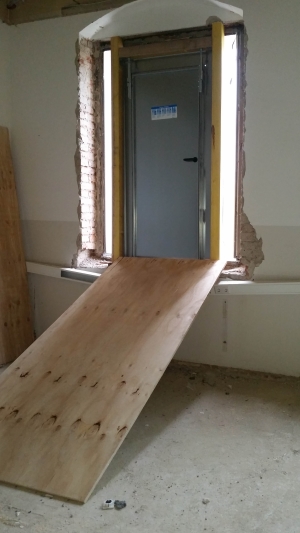

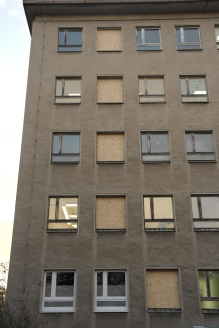

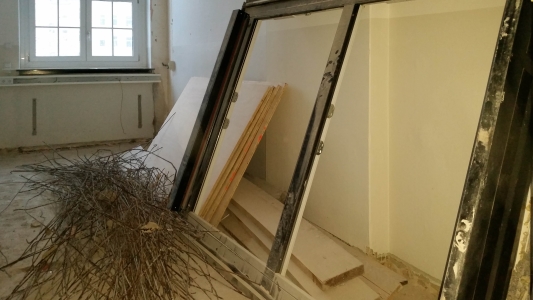

Entnahme eines Fensters in jeder Etage

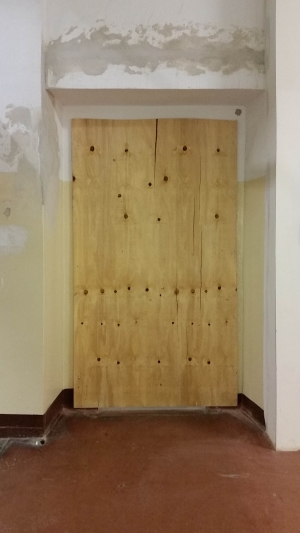

zwecks Entsorgung alter Heizkörper und Verschluss mit Spanplatten

22.10.2013
Abriss der alten Heizkörper.

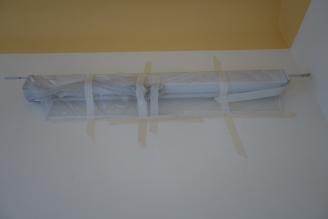

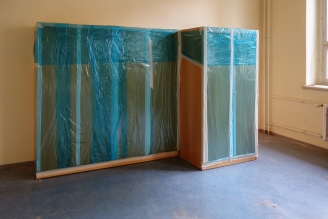

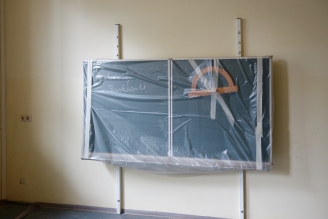

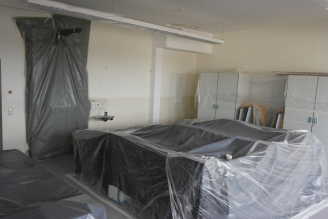

Abdecken und Einhausen des verbliebenen Mobiliars

25.10.2013

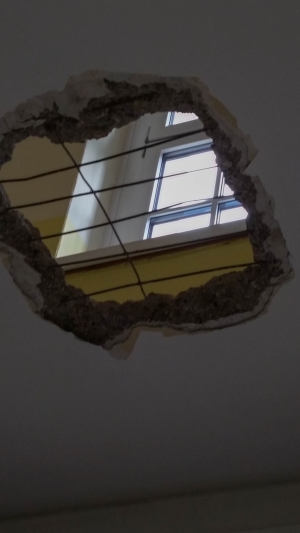

Deckendurchbrüche für neue Heizungsrohre

07.11.2013
Austausch der Rohre für die Dachentwässerung,
Kabelverzug in den Schächten

Baustellenabtrennungen auf den Fluren

15.11.2013
Vorbereitungen für die Aufnahme
der Fluchtstege im Innnenhof

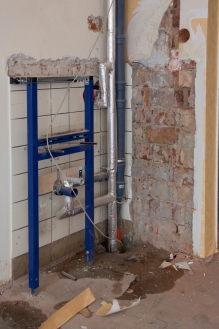

Vorwandinstallationen für neue Waschbecken

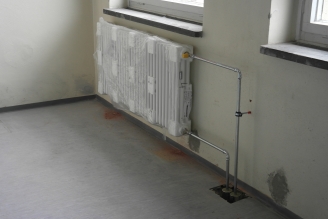

Montage neuer Heizungen

19.11.2013
Überall werden neue Kabel verlegt.

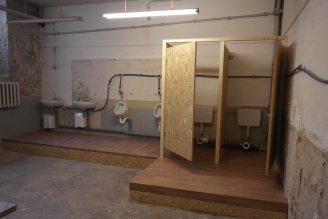

Die Toilette für unsere Bauarbeiter ist fast fertig.
Im Vergleich zum Dixi-Klo purer Luxus. Oder?

22.11.2013
Das wird unser Speisesaal. Na prost Mahlzeit!
Nein, der wird total schön. Hab schon Zeichnungen gesehen.

27.11.2013
Die Fluchtstege werden montiert.

So siehts von oben aus.

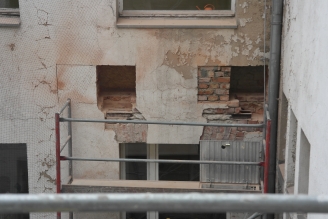

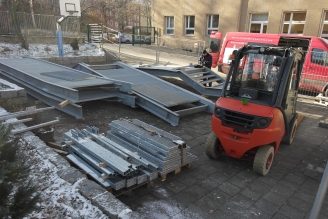

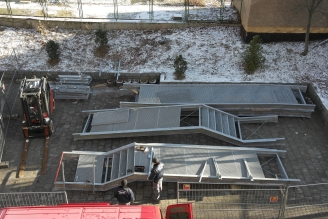

Montage Fluchtstege

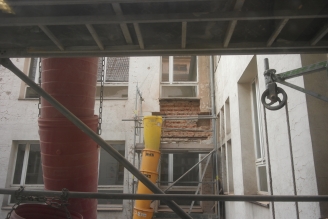

Bis Freitag müssen die Aufnahmen
für die Fluchtstege fertig sein.

28.11.2013

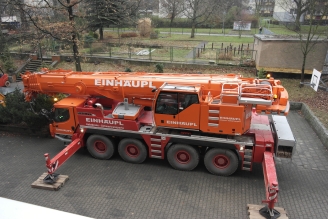

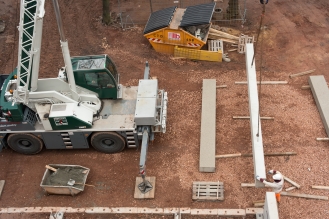

Ein 65-Tonnen-Kran wird aufgebaut.
Am Freitag soll er die jeweils 2 Tonnen schweren

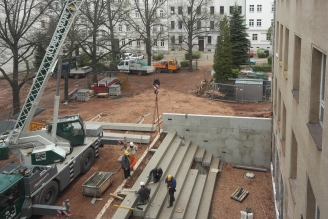

Fluchtstege übers Dach heben.

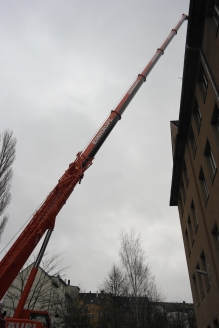

Doch schon heute ragt der Ausleger
weit übers Dach der Schule hinaus.

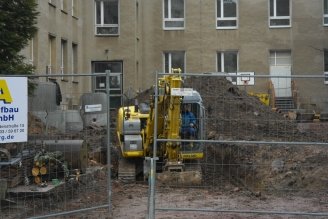

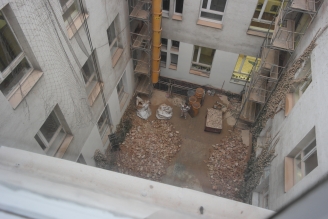

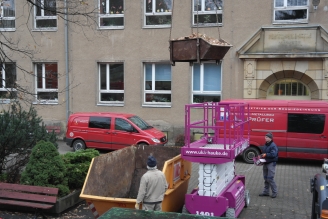

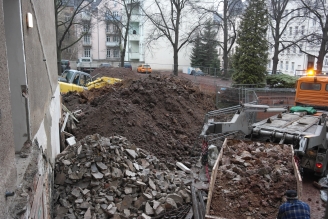

Aus dem Innenhof soll Schutt herausgehoben werden.

Davon gibt es ziemlich viel.

Der Schuttcontainer wird angehoben.

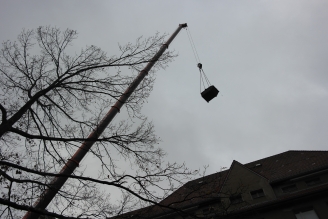

Kurze Zeit später schwebt er über'm Dach der Schule.

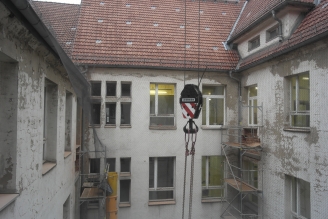

Der Container wird herabgelassen...

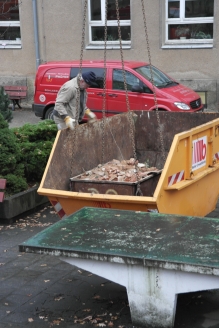

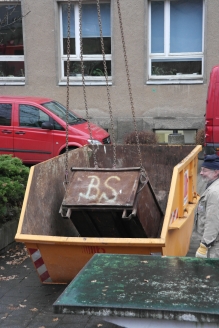

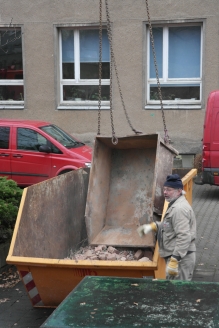

... und der Schutt ausgekippt.

Morgen werden die Fluchtstege im Innenhof eingebaut.

Von dieser Aktion gibt's bald neue Bilder zu sehen!

29.11.2013
Jetzt gehts los!

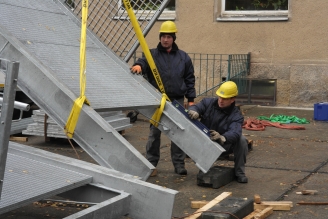

Einer der Stege wird zur Kontrolle etwas angehoben.

Der Winkel muss genau stimmen.
Sonst kann der Steg im Innenhof nicht herab gelassen werden.

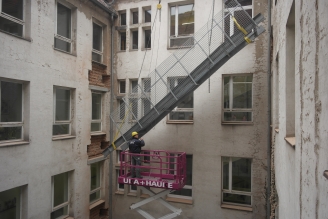

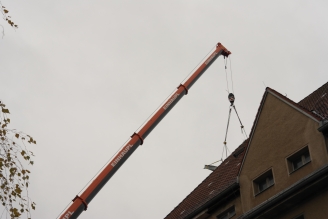

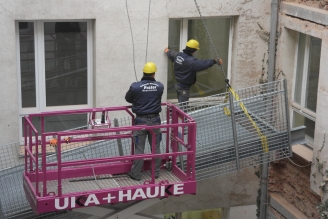

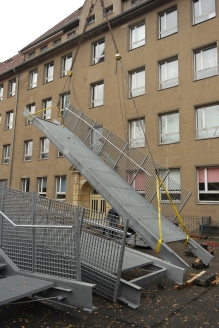

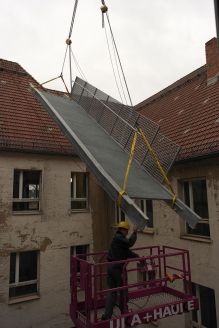

Nun schwebt der Fluchtsteg davon.

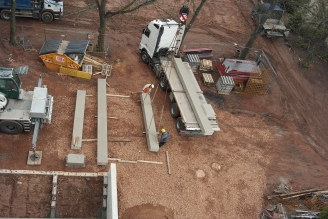

Steg anheben 3

Langsam wird der Ausleger
des Krans immer höher ausgefahren...

...und über's Dach geneigt.

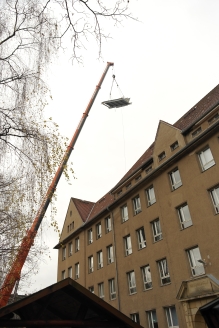

Steg anheben 5

Nun kann der Steg herabgelassen werden.

Im Innenhof gibt ein Bauarbeiter
dem Kranführer Anweisungen.

Die meisten Schüler dürfen heut zu Hause bleiben,
verpassen aber echt was.

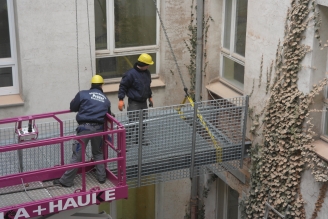

Der Steg wird genau ausgerichtet...

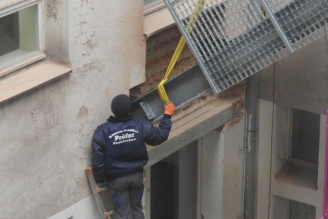

...und in die Aufnahmen eingefädelt.

In der Hoffnung, dass sich nichts verklemmt...

...wird der Steg auf der anderen
Seite herabgelassen und aufgelegt.

Der erste Fluchtsteg sitzt.Nun noch dreimal die gleiche Prozedur.
Bis in die Abendstunden kann das noch dauern.

Pressefotografen sind auch aufmerksame Beobachter.

Zur gleichen Zeit setzen Bauarbeiter

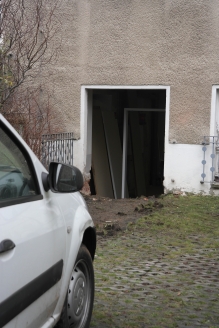

auf dem kleinen Hof eine Bautür ein.

03.12.2013

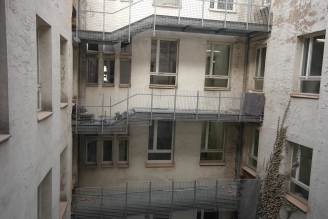

Vier Fluchtstege sind zwischen Grundschule

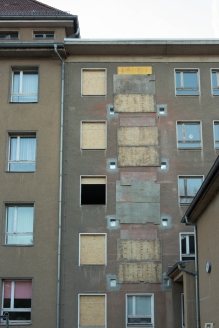

und Förderzentrum installiert worden.

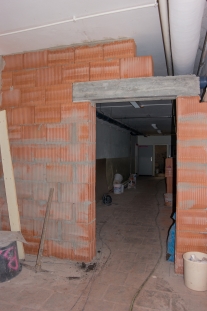

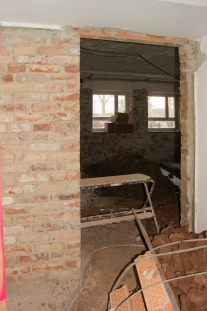

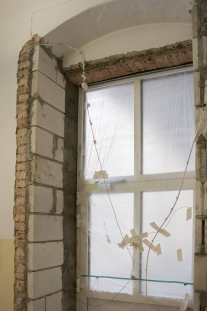

Nun werden sie eingemauert.
In die Durchbrüche kommen später die Fluchttüren.

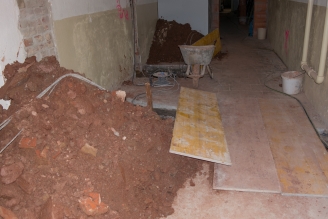

Damit im Schulhaus nicht zu viel Schmutz entsteht, ...

...werden solche Konstruktionen errichtet.

20.12.2013
Die Schmutzschleusen sind verschwunden.

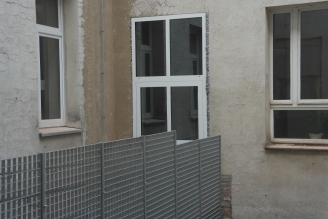

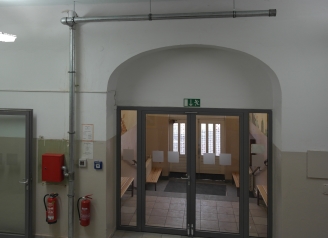

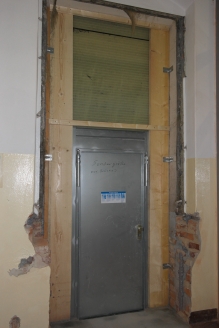

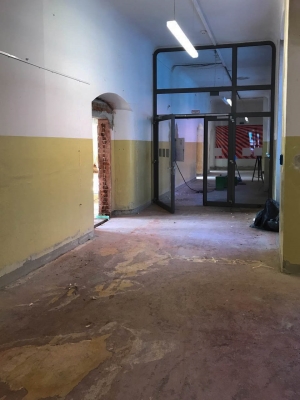

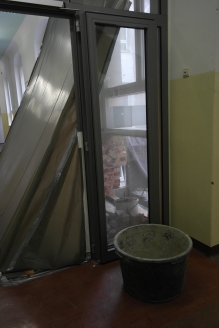

Zum Vorschein kommen Behelfsfluchttüren.

Die Löschkästen werden im gesamten Schulhaus nicht
mehr benötigt. Deshalb wurden sie abmontiert.

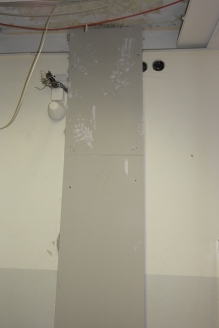

Die Trockenbauer vekleideten die

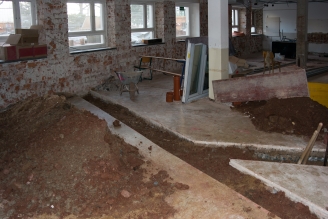

Schächte für die Dachentwässerung.

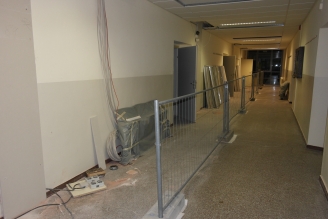

Neue und vor allem stabile Absperrungen

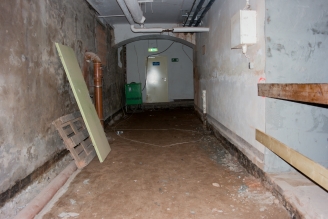

In den Kellergängen sieht man

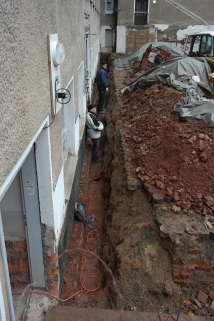

schon neue Abwasserrohre.

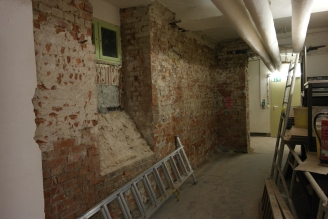

Dort hat ebenfalls die Trockenlegung begonnen.

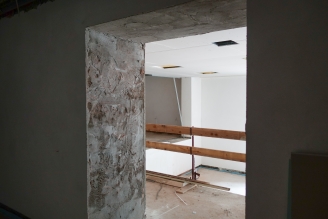

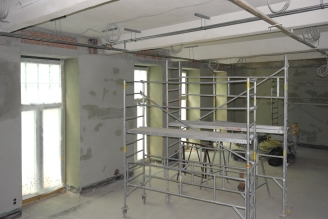

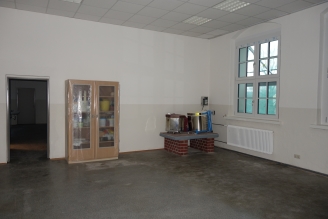

Einblicke in unseren zukünftigen Speisesaal:

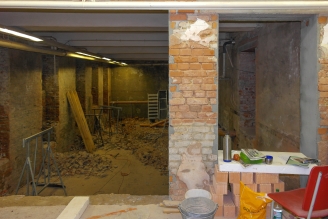

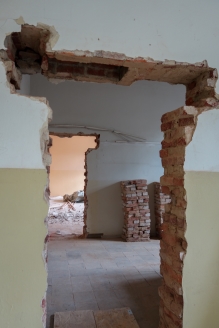

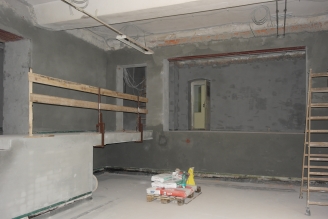

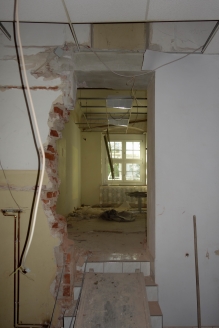

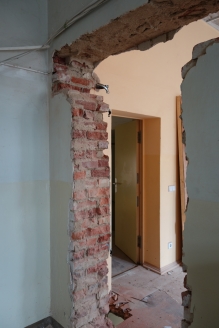

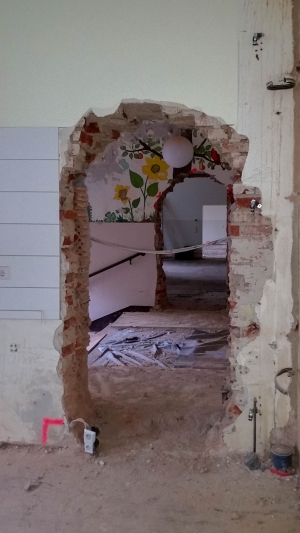

Durchbruch zur Bühne

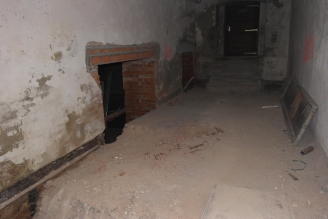

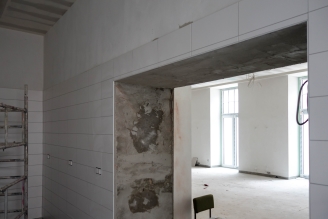

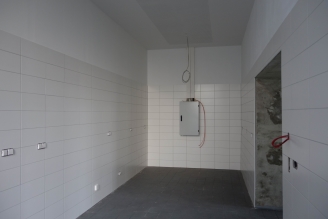

Durchbruch zur Essenausgabe

01.01.2014
Auch zwischen Weihnachten und Neujahr wurde
fleißig gearbeitet: Die Grundschule hat neue Fluchttüren,

Kabelschächte wurden verschlossen

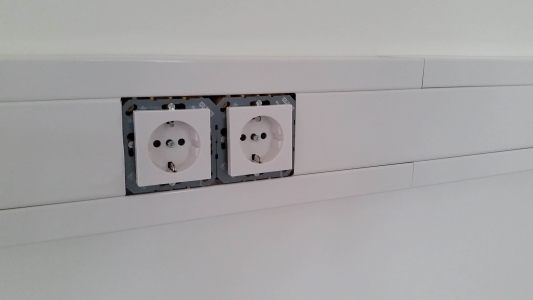

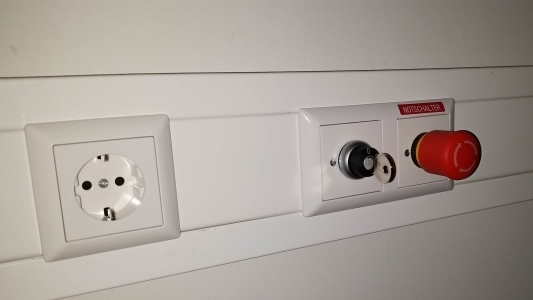

und Steckdosen eingebaut.

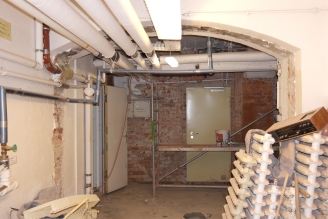

Im Keller ging es richtig zur Sache:

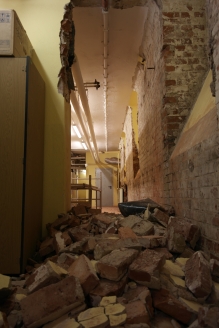

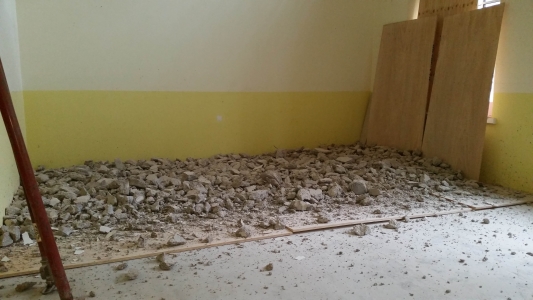

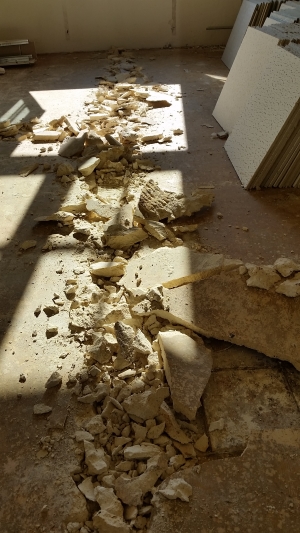

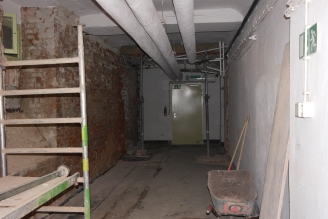

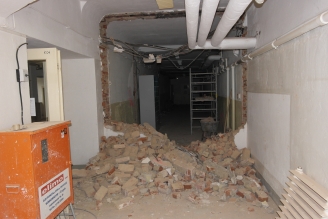

Es fanden Abrissarbeiten statt.

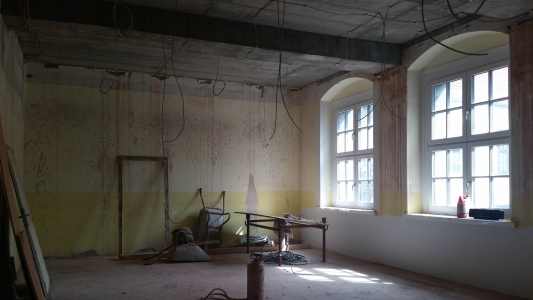

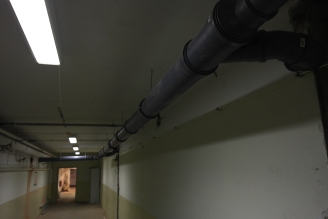

Rohre schlängeln sich in den Kellerräumen
unter den Decken entlang.

10.01.2014

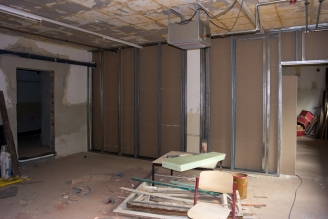

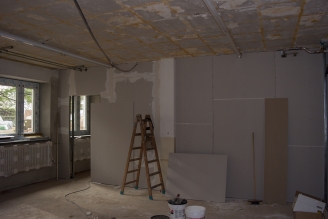

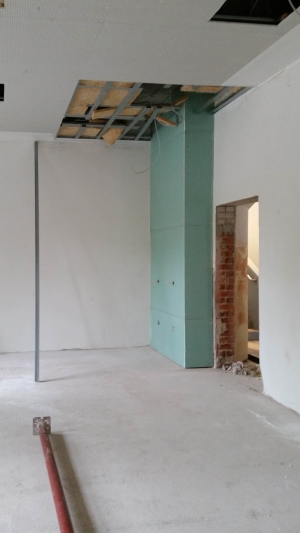

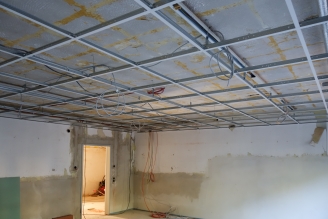

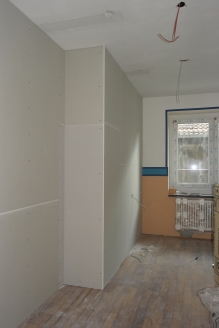

Der Trockenbau in den Räumen beginnt.
Die Gipskartonolatten werden vorbereitet.

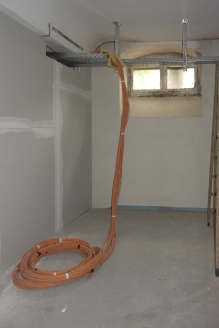

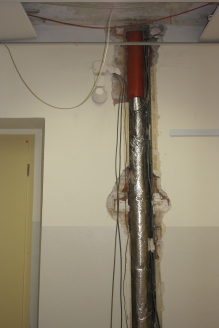

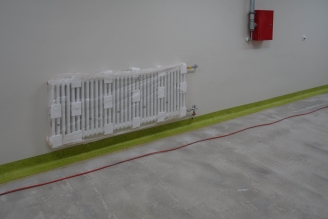

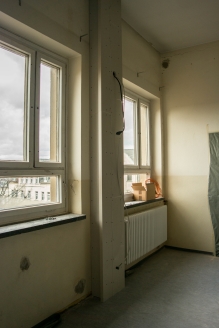

Verkleidete Heizungsrohre

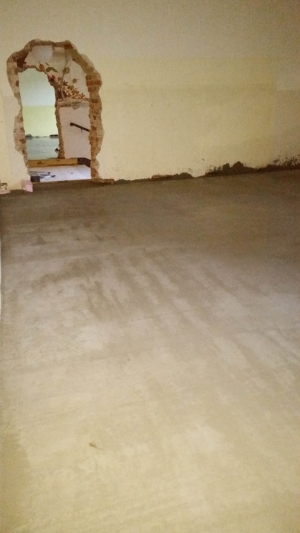

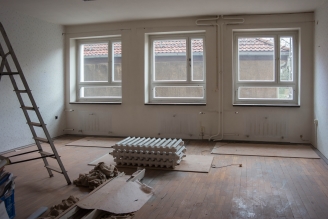

Alte Fliesen wurden entfernt

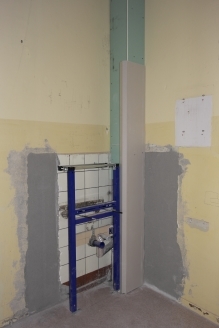

und die Abwasserrohre verkleidet.

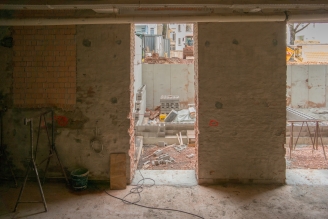

Auf diesem Weg kommt man später zum Speisesaal:
Erst gerade aus...

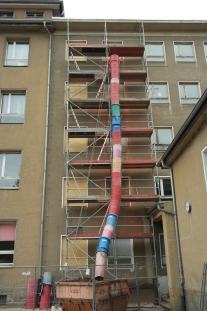

... und dann rechts abbiegen.

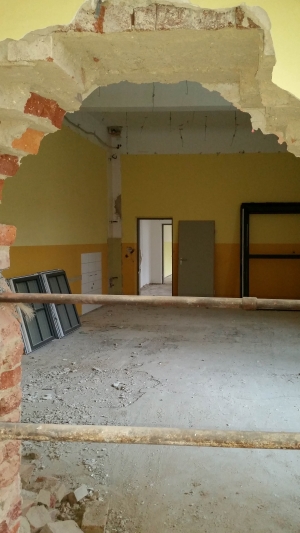

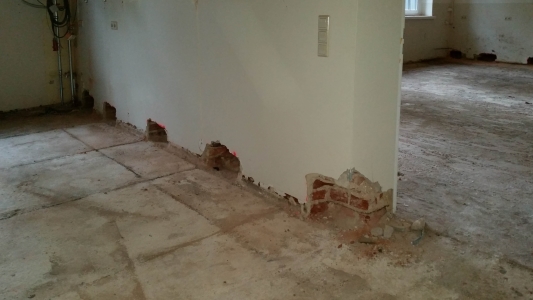

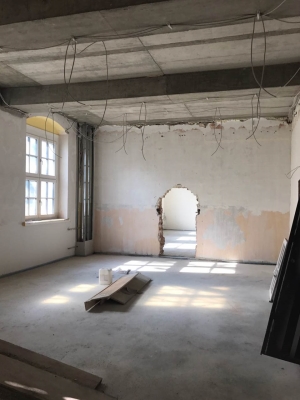

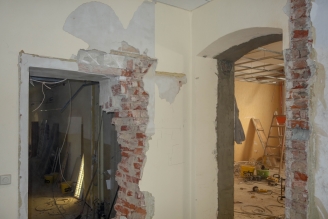

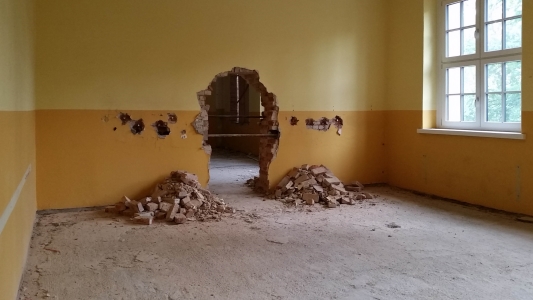

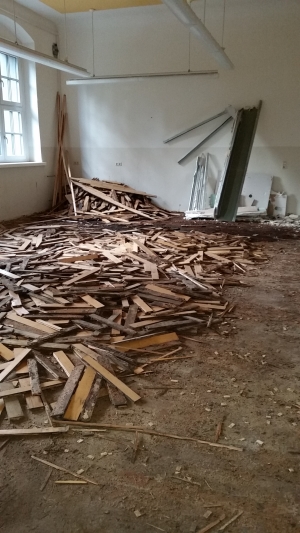

Störende Wände und Türen wurden abgerissen.

Sind das dicke Wände!

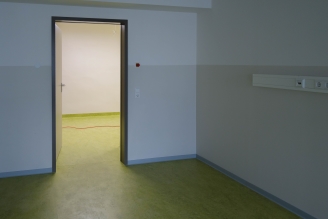

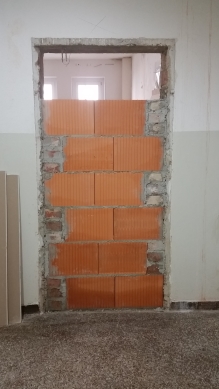

Hier kommt die Tür zur Arbeitslehre 2 rein.

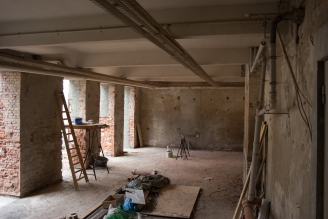

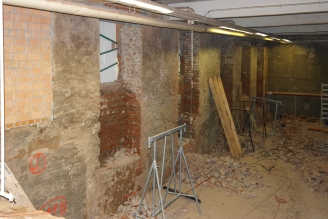

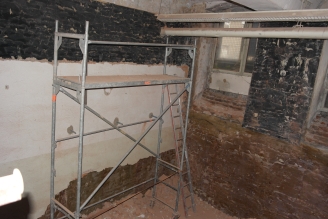

Blick in den alten Speisesaal:
Rechts und links von der Säule waren bis vor Kurzem
noch die Durchreichen für die Essenausgabe.

Fortschritte auch außen:Mit dem Abriss der

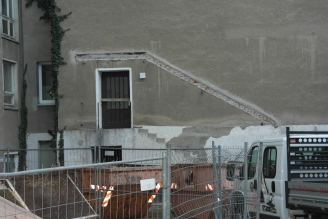

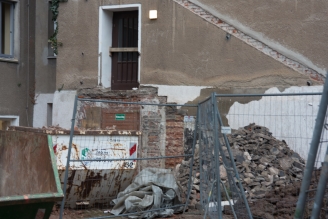

Treppe zu den Hauswirtschaftsräumen wurde begonnen.

17.01.2014
Muss ja eigentlich nur noch die Tür rein, oder?

Die Trockenbauer haben ihre
Arbeit fast beendet.

28.01.2014

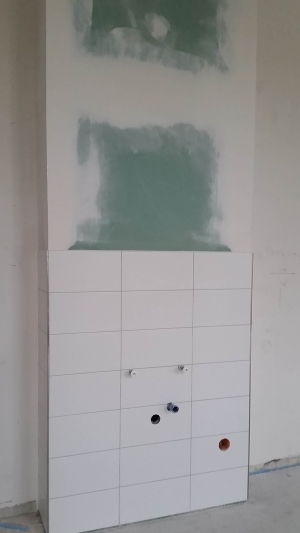

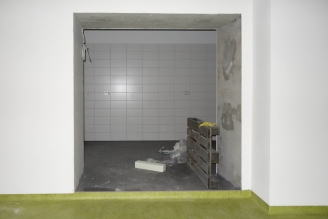

Die Fliesenleger waren da!

Sicherheit ist wichtig...

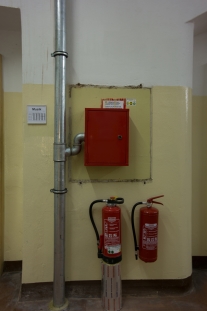

Neue Rohrleitungen und Kästen für den Brandschutz
Werden die Rohre noch verkleidet?

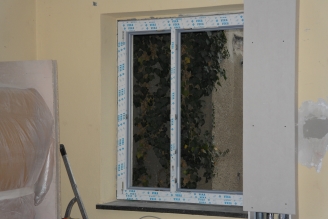

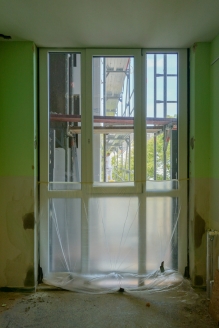

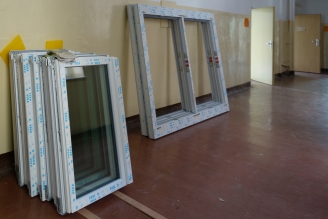

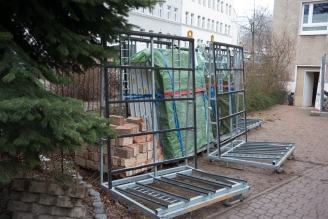

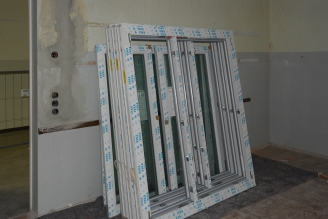

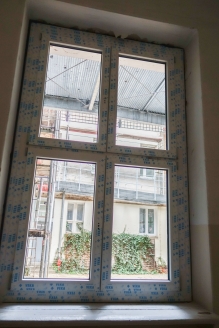

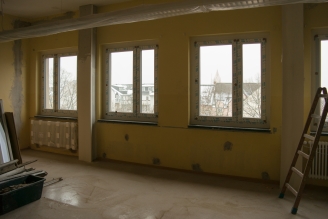

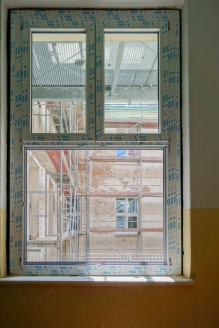

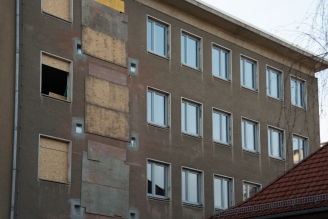

Die Fenster wurden geliefert.

In die Räume brachte sie
ein Schrägaufzug

Der Einbau beginnt.

Links und rechts im Zimmer muss immer ein schmaler Flügel sein.

Deshalb sieht es von unten etwas ungeordnet aus.

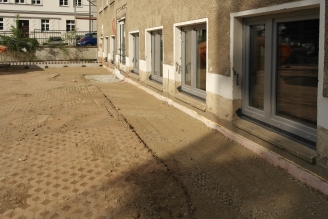

Mit der Trockenlegung ging es auch außen weiter.

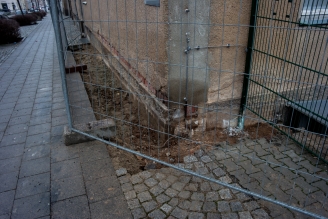

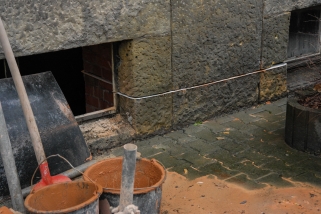

Die Wände wurden durchgesägt und die Schnitte mit Dämmung versehen.

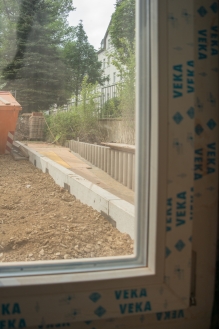

Freigelegtes Fundament vor den Arbeitslehre-Räumen.
Jetzt hat es eine Schutzschicht gegen Nässe.

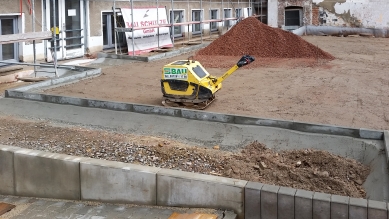

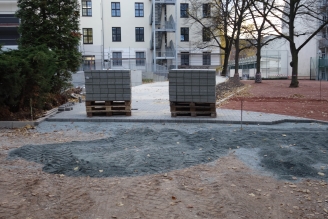

Mittlerweile verwandelte sich unser kleiner Hof...

in eine Mondlandschaft.
Alle Arbeiten sind wichtig für die Abwasserreinigung
(Fettabscheider) und die Kanalisation.

Von oben siehts auch nicht besser aus.
Die Treppe zur Hauswirtschaft ist abgerissen worden.

01.02.2014

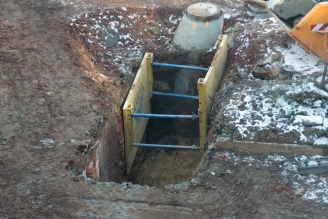

Einblicke in die Arbeiten an der Schleuse

Im Keller werden...

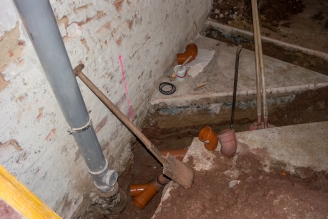

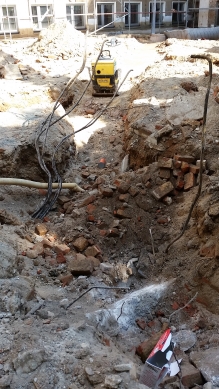

Gräben gezogen, um darin...

Rohre zu verlegen.

Der Aushub kommt erst einmal
auf den Gang.

Die Wand trennt Arbeitslehre-
und Hausmeisterbereich

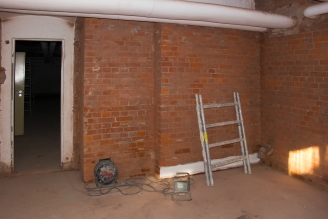

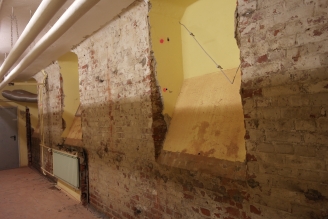

Sandgestrahlte Ziegelmauern

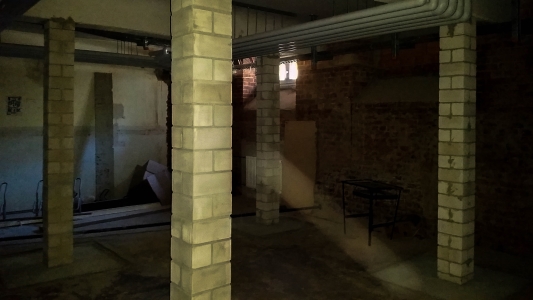

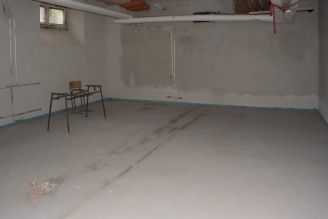

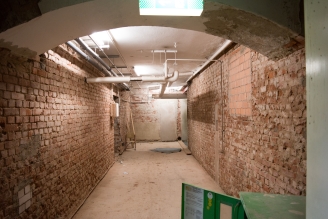

abgetragener Boden im Kellergang

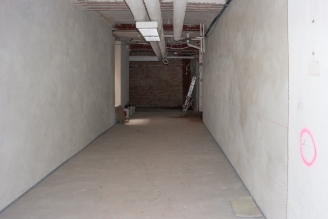

zum künftigen Speisesaal

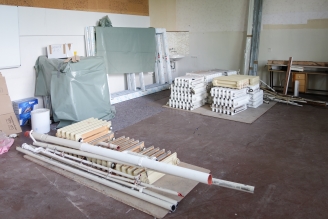

Neues und Altes
in einem Zimmer der ersten Etage

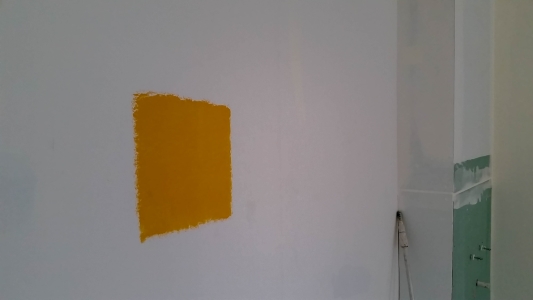

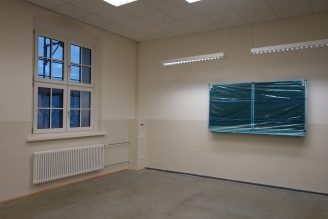

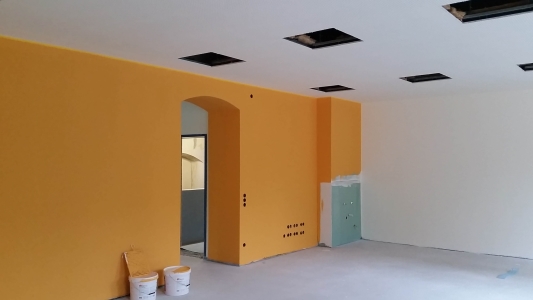

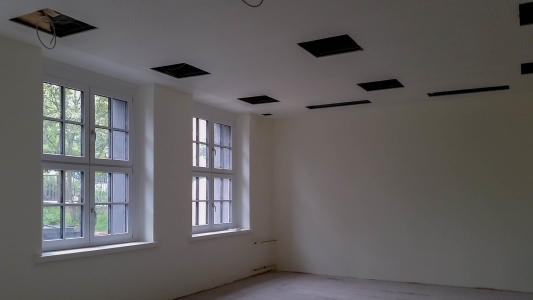

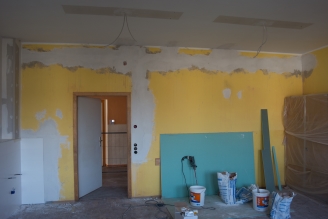

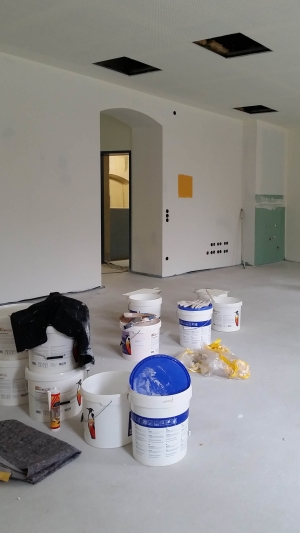

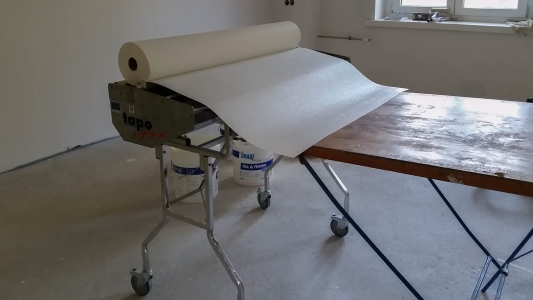

Hier haben die Maler
noch viel zu tun.

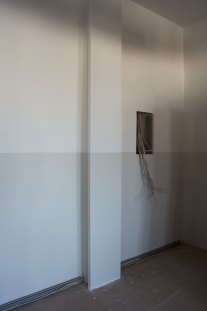

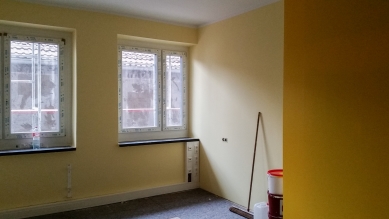

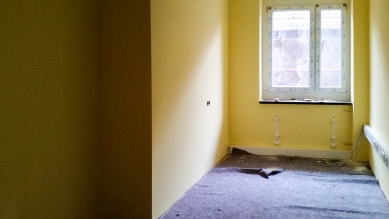

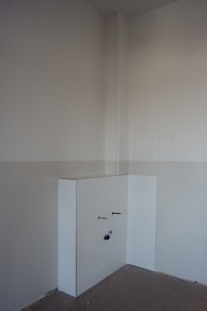

Und hier sind sie schon fast fertig.

Kaum wiederzuerkennen!

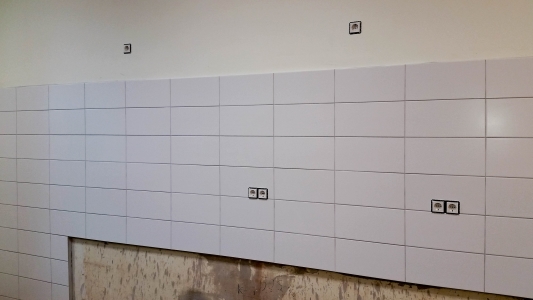

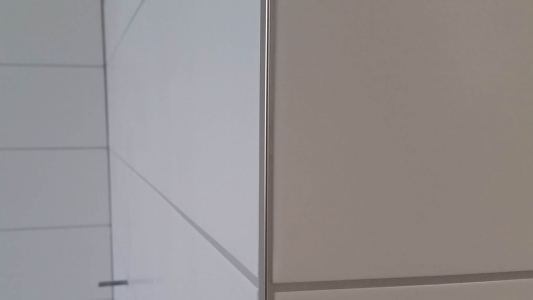

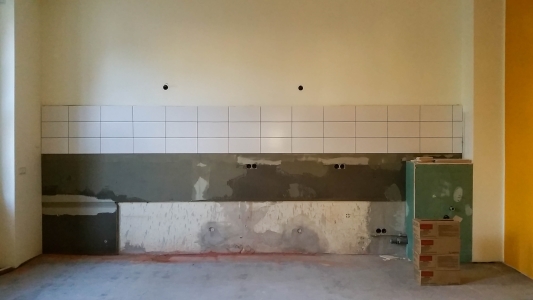

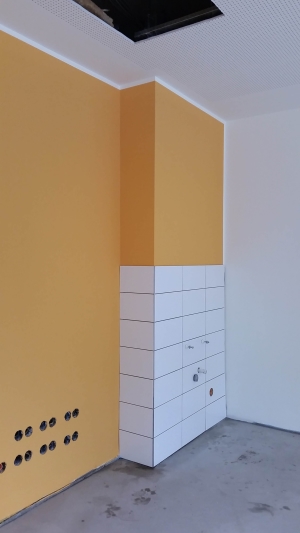

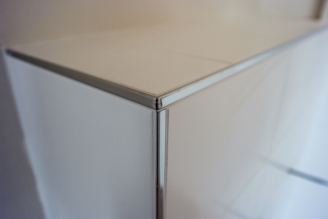

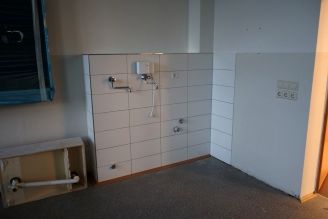

Schönes Detail: Edelstahlkanten an den Fliesen

06.02.2014

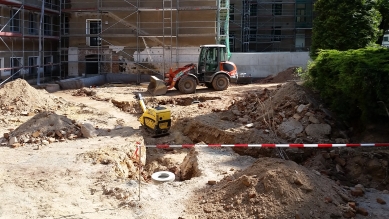

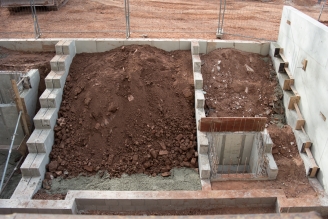

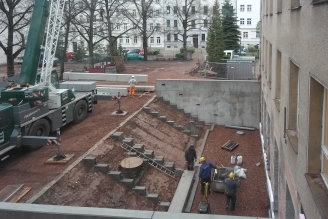

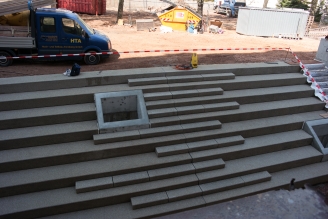

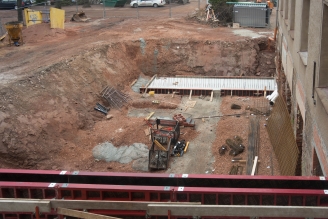

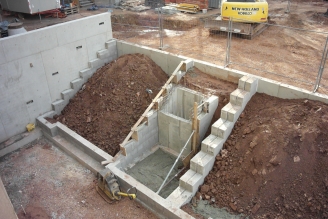

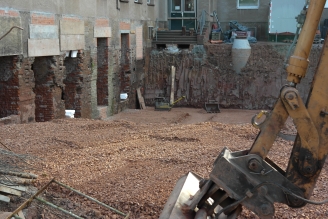

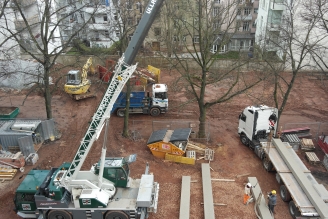

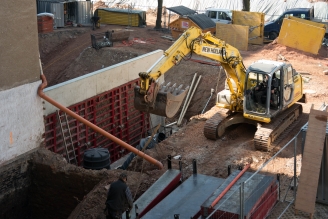

Der Aushub für unser Theatron beginnt.

Hier entstehen die Durchgänge vom
Speisesaal zum Theatron.

Blick von der Bühne zum künftigen Speisesaal.

14.02.2014

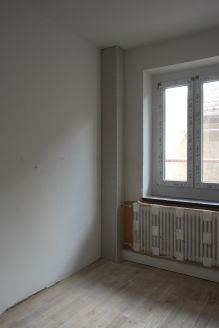

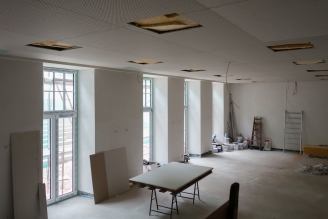

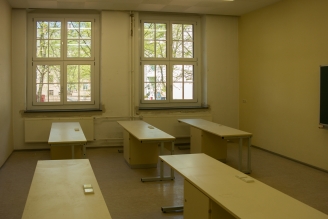

Viele Zimmer der Ausbaustufe 1

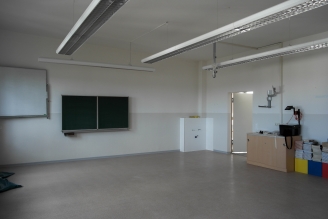

werden langsam bezugsfertig.

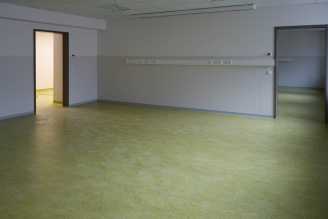

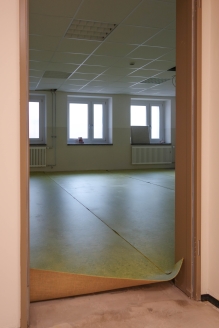

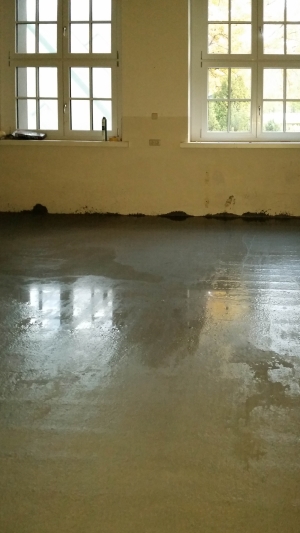

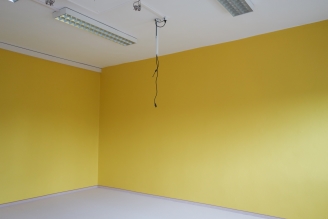

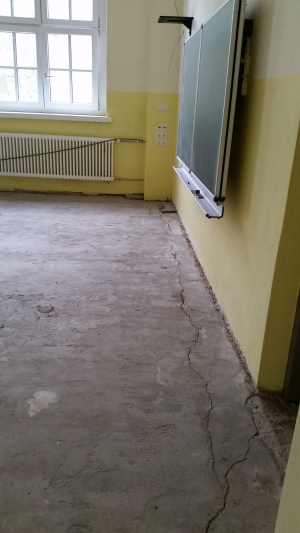

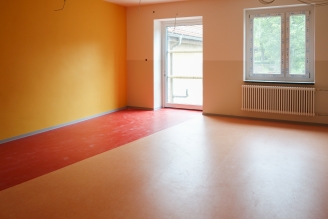

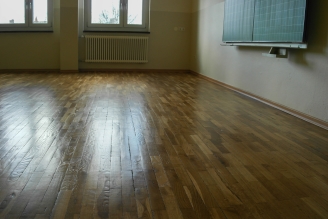

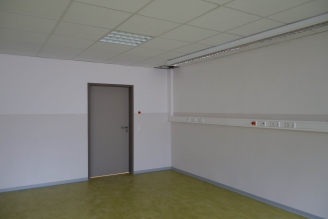

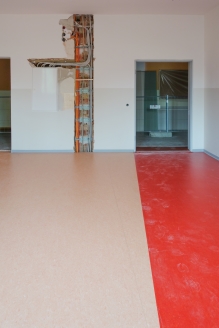

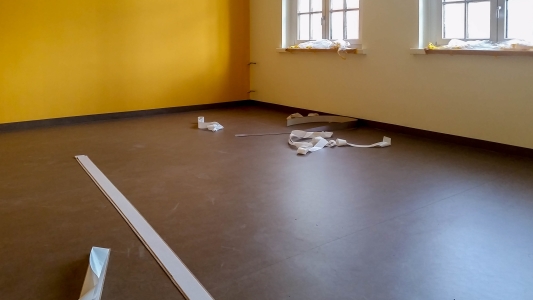

Das Parkett wurde abgeschliffen und versiegelt.

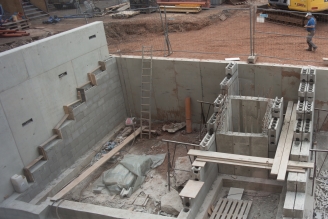

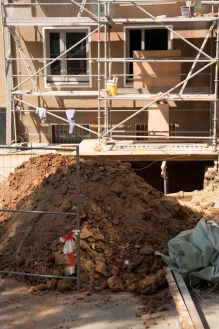

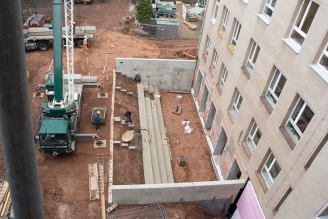

Die Baugrube für's Theatron ist nun tief und groß genug.

Auch von den Zimmern des Neubaus sieht man sie.

Die Mauerdurchbrüche ergeben später
den Durchgang zum Speisesaal.

Bauabschnitt 2: Neubau (Seite zum großen Pausenhof)

21.02.2014
Bevor die Arbeiten beginnen können...

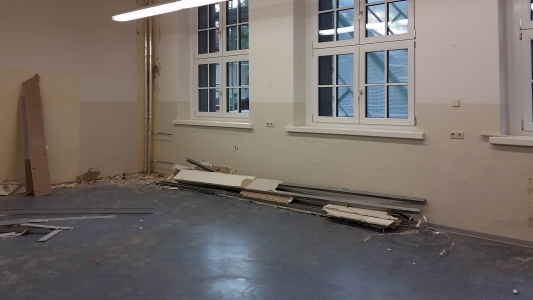

muss wieder umgeräumt und ausgelagert werden.

Kaum war das geschehen,

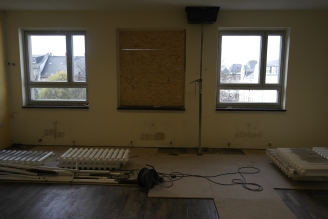

wurden Heizungen demontiert,...

Fenster ausgebaut und
provisorisch verschlossen.

Mit schweren Sägen wurden von innen...

die Durchbrüche für neue Türen vorgeschlitzt.

Blick vom Pausenhof. Bald sind auch hier
Durchbrüche für Türen zum Fluchtturm zu sehen.

Ein anderes Team baute an den Durchgängen
zu den Fluchtstegen weiter.

14.03.2014

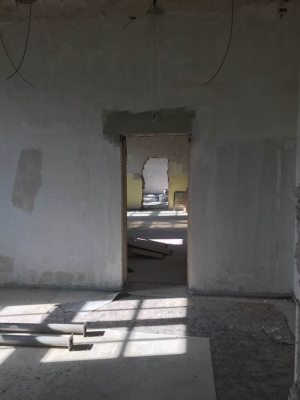

Vorm Durchbruch der neuen Türöffnungen

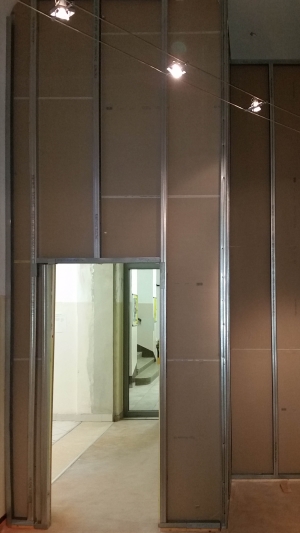

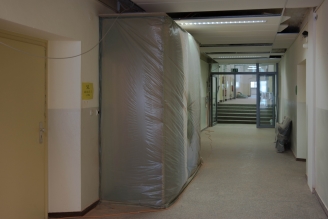

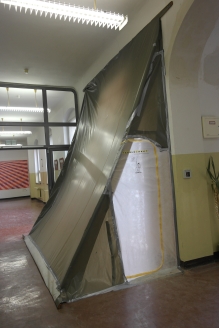

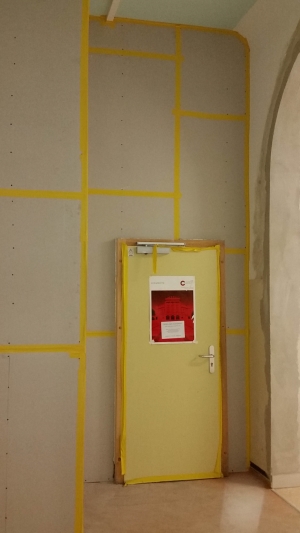

wurden Schmutzschleusen errichtet.

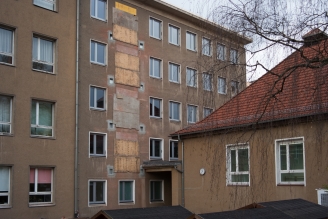

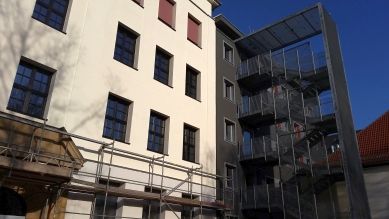

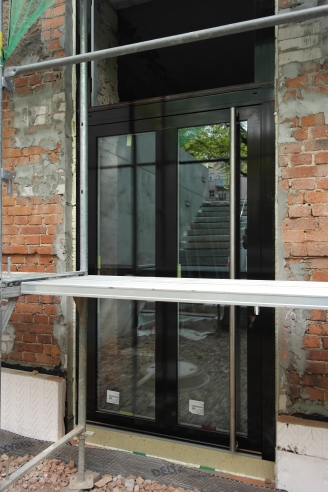

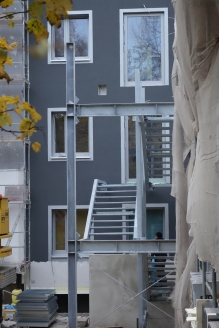

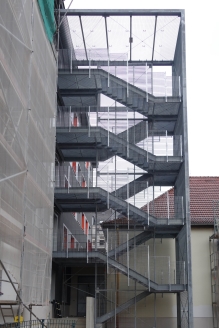

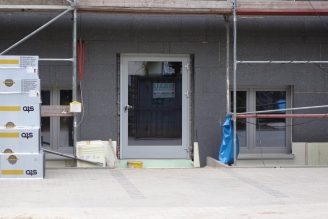

Die Durchbrüche zum Fluchtturm sind fertig.

Hier sind später neue Türen zu sehen.

Schuttrutschen erleichtern die Arbeit.

Das Gerüst ist weg. Jetzt sind die Aufnahmen
für den Fluchtturm schön zu sehen.

Zwischenzeitlich sind im Altbau zur L.-Kirsch-Str.

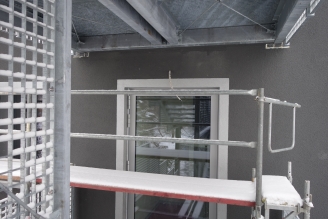

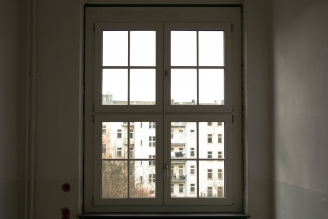

auch schon neue Fenster drin.

In diese Baugrube kommt bestimmt der

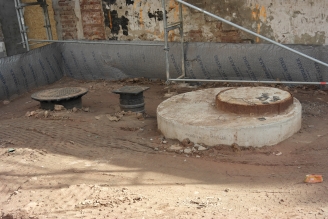

Fettabscheider rein.

Am Theatron gehen die Arbeiten auch
mit großen Schritten voran.

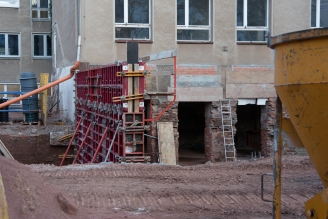

Für die linke Seitenwand ist eine Verschalung angebracht...

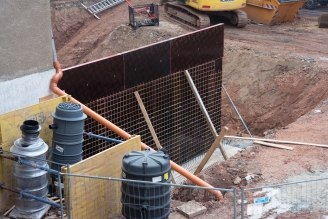

und mit Beton ausgegossen worden.

Dabei half dieser "Elefant".

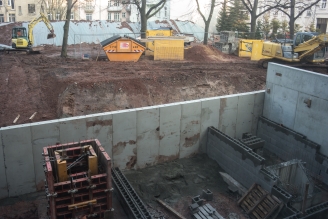

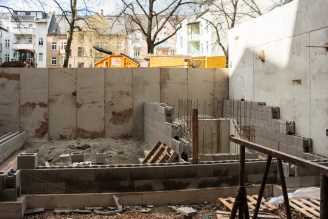

Gegenüber sieht man das Fundament
für die linke Seitenwand.

Nach dem Trocknen des Betons...

wurde die Verschalung abgenommen.

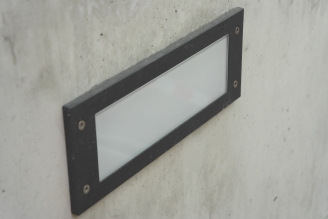

Man sieht die Aussparungen für die Beleuchtung.

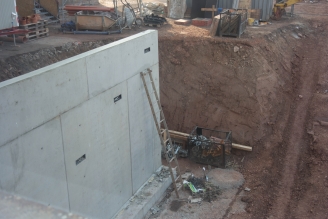

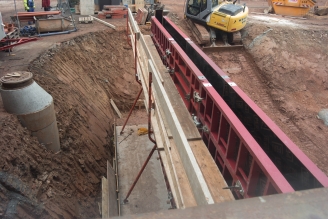

Ein Blick in die Baugrube.

Für die linke Wand des Theatrons

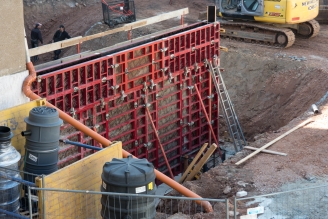

wird eine Verschalungsseite errichtet,...

das Stahlgeflecht hergestellt (im Inneren

das Kabel für die Beleuchtung),...

und davor die zweite Verschalungsseite gesetzt.

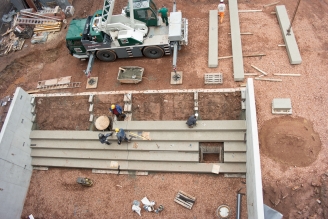

So sieht die Vorrichtung von vorn aus.
Der Hohlraum wurde wieder mit Beton ausgegossen.

Jetzt fallen die Hüllen. Zum Vorschein
kommt eine feste linke Theatronwand.

19.03.2014

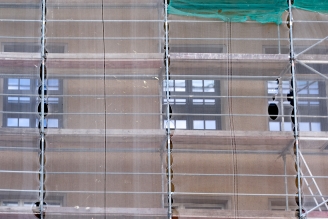

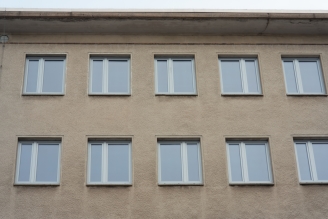

Nun sind fast alle Fenster des Neubaus
Richtung großer Pausenhof eingebaut.

24.03.2014

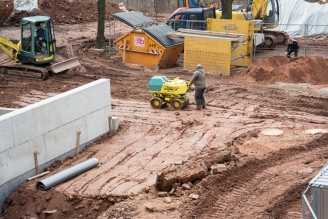

Bevor aufgefüllt werden kann...

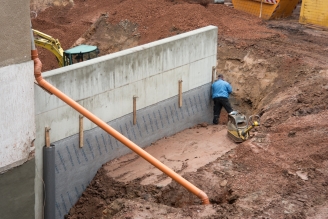

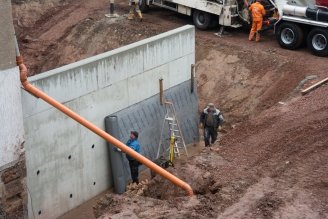

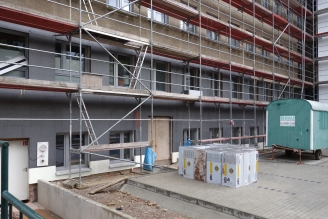

muss ein Schutz gegen Feuchtigkeit
an die Theatronwände angebracht werden.

Die Staubschleusen sind abgebaut worden.

25.03.2014

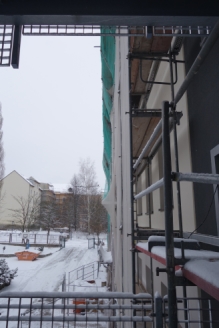

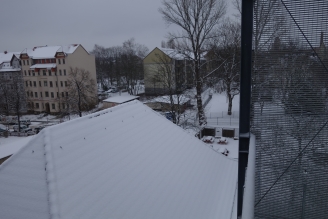

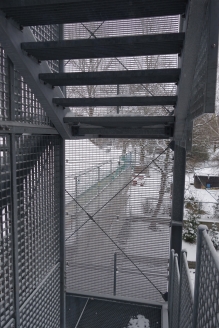

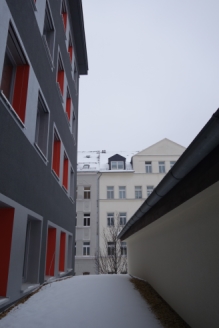

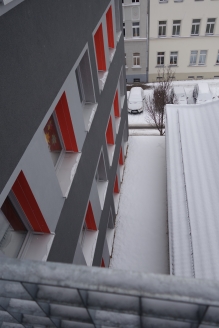

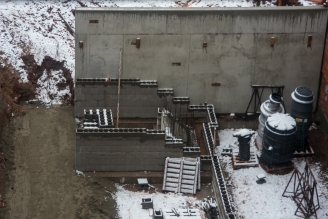

Wintereinbruch im Frühling

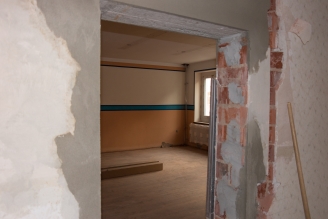

Neuer Durchgang ins zukünftige Sekretariat

Die Fluchttüren fehlen noch

26.03.2014
Theatron-News:...

Die Frontsegmente wurden errichtet

Treppenstufen erkennt man auch schon.

27.03.2014

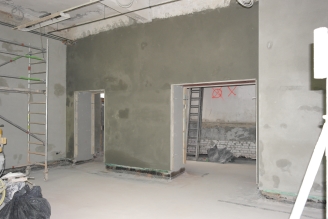

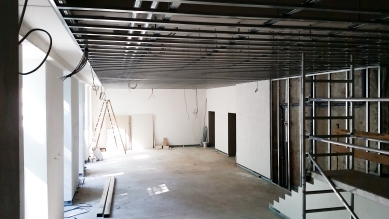

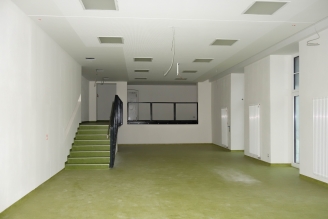

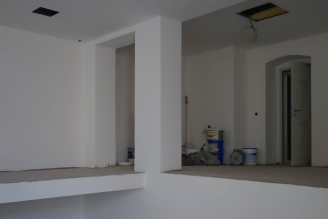

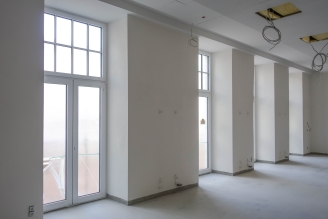

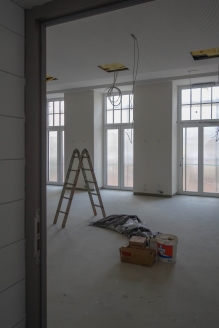

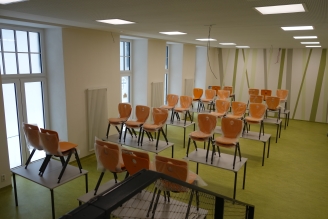

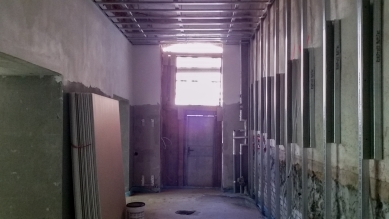

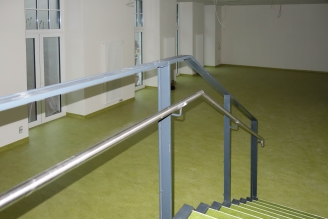

Neue Bilder vom Speisesaal

Aus dem Speisesaal gehen wir...

nach draußen...

und stehen erstmals...

im Theatron.

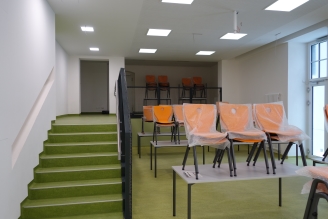

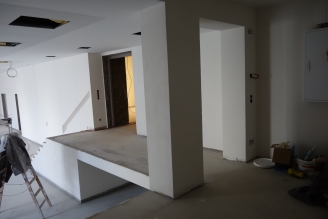

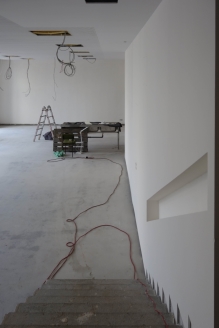

Wieder im Speisesaal sehen wir...

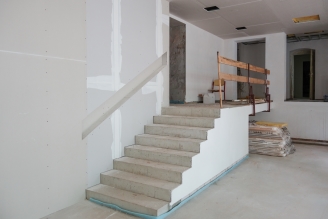

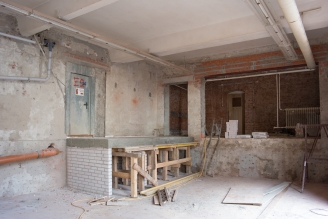

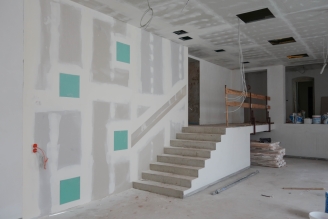

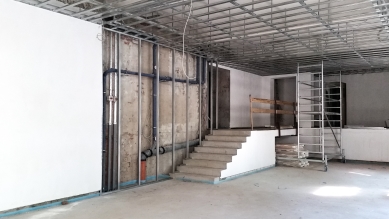

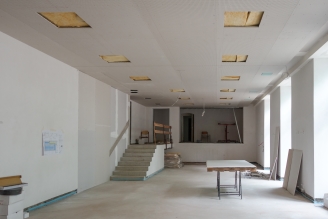

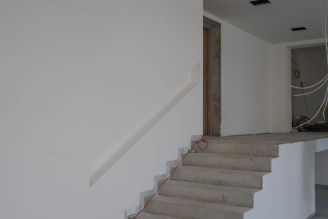

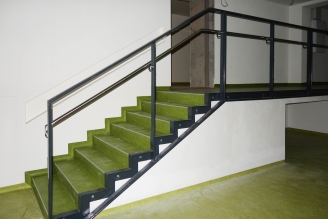

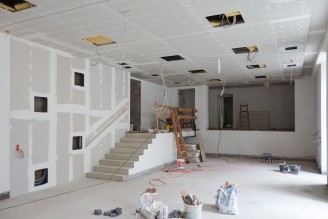

die Konstruktion für den Treppenbau
und den Übergang zur Bühne.

Blicke in den Keller zeigen sandgestrahlte Wände...

und Vorbereitungen für die...

Zementierung der Gänge

Ein letztes Foto von den
Auffüllarbeiten am Theatron

03.04.2014
Nicht nur an der Rampe für
das Multifunktionsfahrzeug wird weitergearbeitet,...

sondern auch am Theatron.

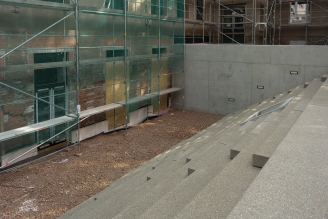

Die Stützmauern für die Treppen sind fertig.

04.04.2014

Wieder ein Fortschritt beim Rampen-Bau.

Auch sie bekommt seitliche L-Segmente.

Die Trockenlegung der Fundamente ist fast beendet.

08.04.2014

Einbau der Fluchttüren...

in vier Zimmern des Neubaus.

Bevor Treppenstufen gesetzt werden...

kann Aushub aufgefüllt werden.

10.04.2014

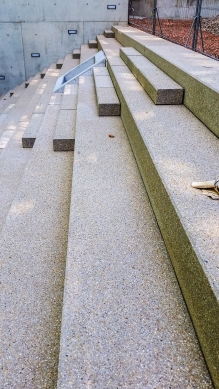

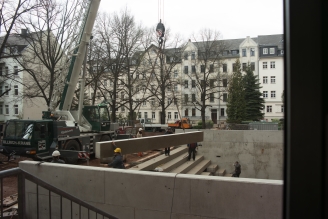

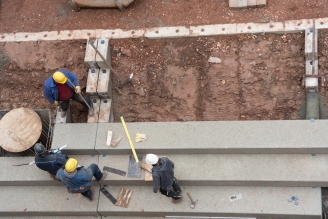

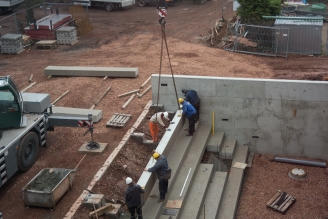

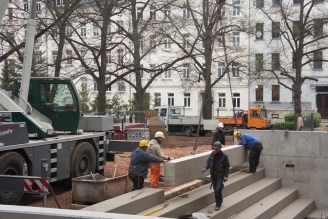

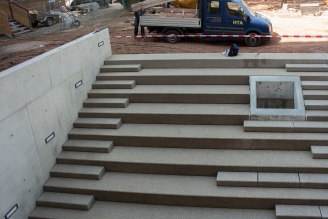

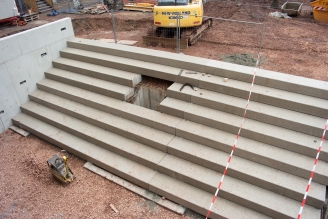

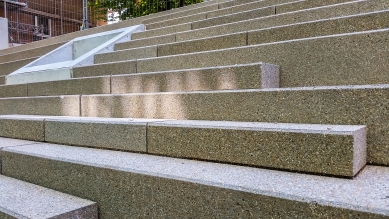

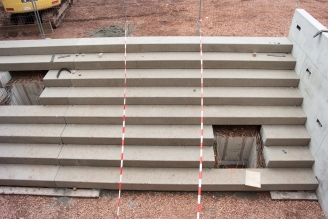

Heute wurden die Treppen des Theatrons gesetzt.

Seht euch die Bildfolge an!

17.04.2014

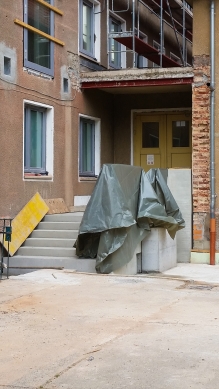

Zugang für die Essenanlieferung

25.04.2014

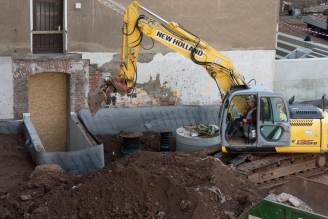

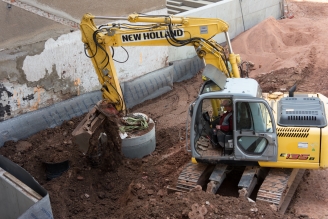

Die Baugrube des Fettabscheiders...

wird verfüllt.

Durch die neuen Fenster des Hauswirtschafts- ...

und Nadelraumes hat man einen schönen...

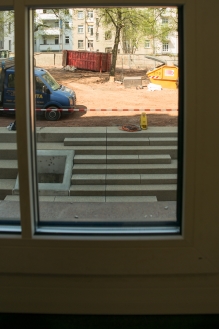

Blick auf das Theatron...

mit den nunmehr...

eingesetzten Zwischenstufen.

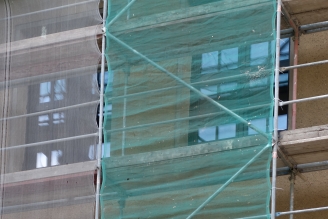

Die Klempner und...

die Elektriker waren auch wieder fleißig.

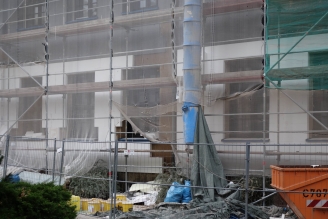

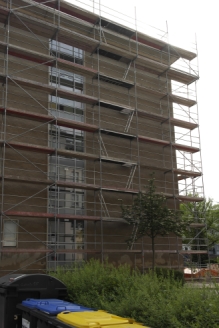

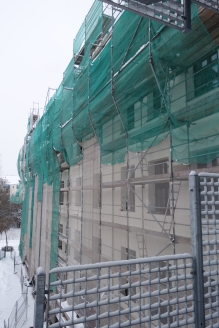

Unser Neubau wird eingerüstet...

und die Arbeiten am Fundament

für den Fluchtturm beginnen.

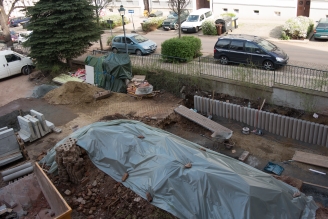

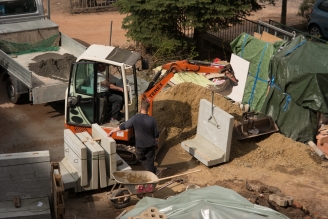

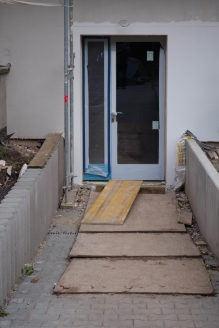

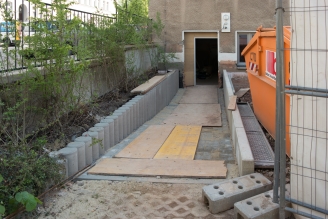

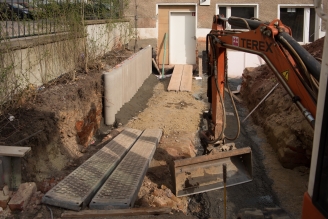

Die Rampe ist fertig gestellt worden.

28.04.2014

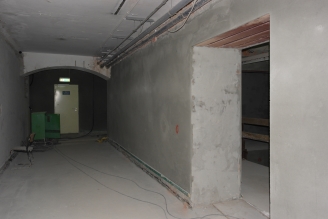

Über den Kellergang...

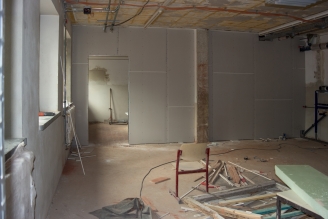

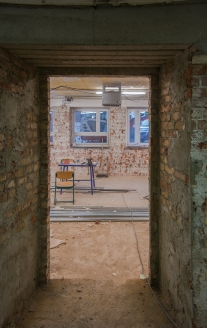

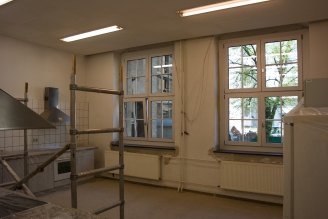

gelangen wir in die zukünftigen Räume der Arbeitslehre.

Hier begannen vor Kurzem die Arbeiten...

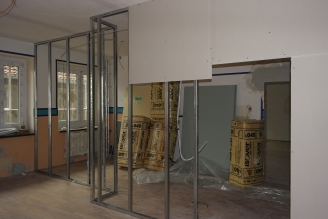

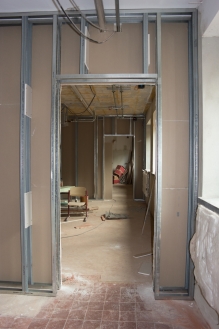

zum Errichten der Trockenbauwände...

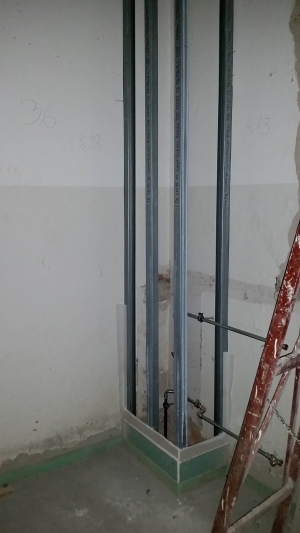

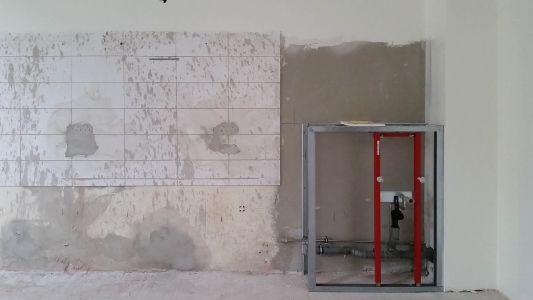

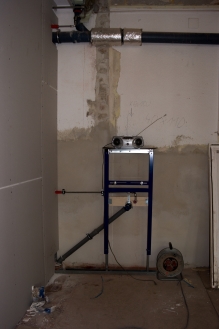

und zum Anbringen der Vorwandinstallationen.

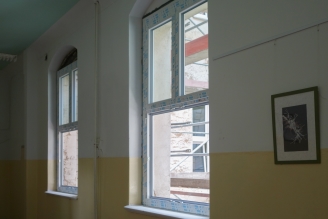

Auch hier sind neue Fenster eingebaut worden.

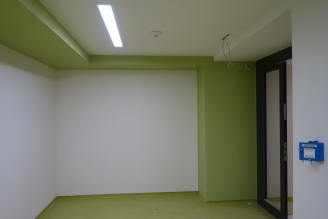

Der Gang zum zukünftigen Speisesaal...

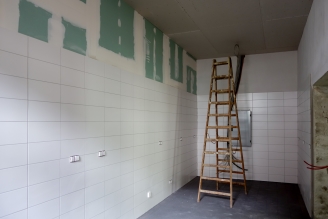

und ein weiterer Raum für die Technik.

02.05.2014

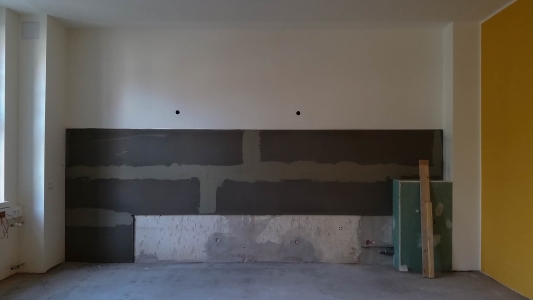

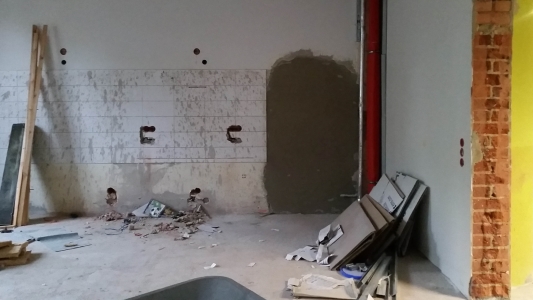

Diese Trockenwand teilt künftig...

Räume der Schulleitung.

06.05.2014

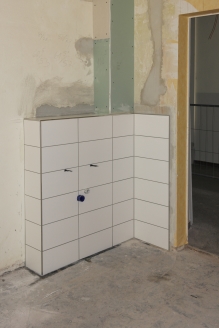

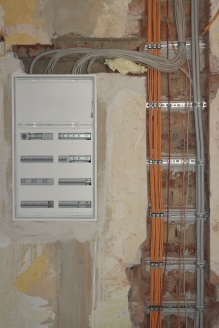

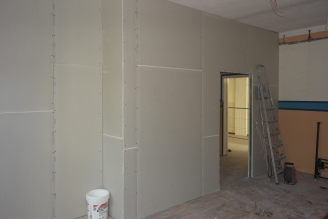

Der Trockenbau in der Schulleitung...

wurde fertig gestellt.

Der Bau des Theatrons...

geht auch voran.

Hier werden Bäumchen eingepflanzt,...

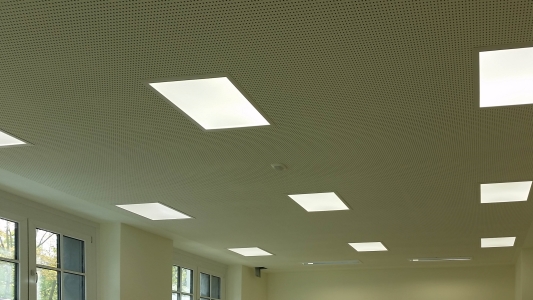

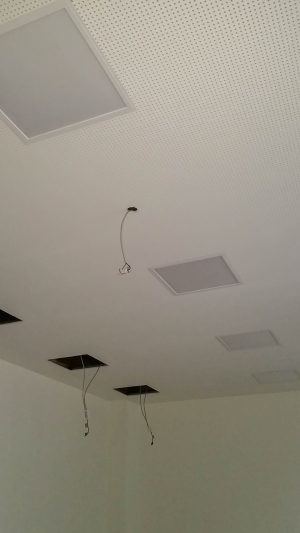

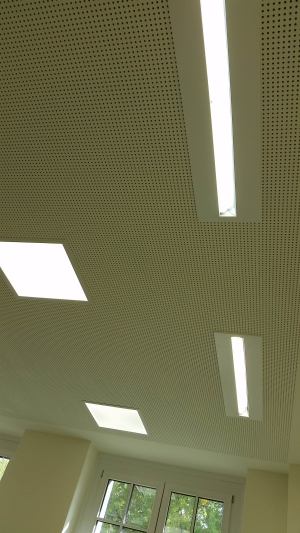

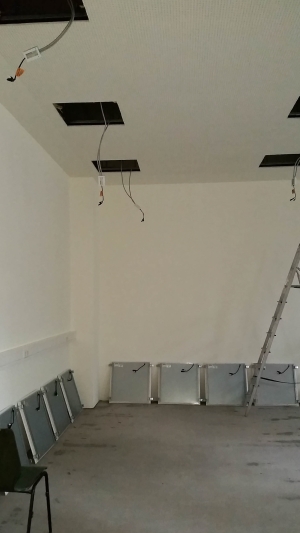

diese Lampen beleuchten später die Treppen...

und so sehen die Zugänge...

zum Speisesaal aus.

Weitere Neuigkeiten sind
der eingebaute Fettabscheider,...

die Treppe zur Essenausgabe,...

die aufgefüllten Gräben am Neubau...

und die fertige Fundamentgrube
für den Fluchtturm.

16.05.2014

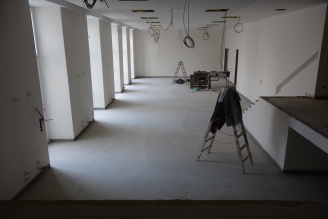

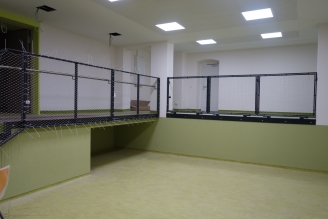

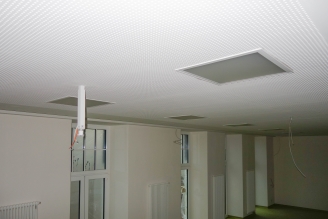

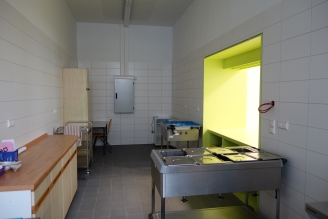

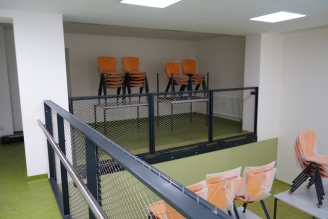

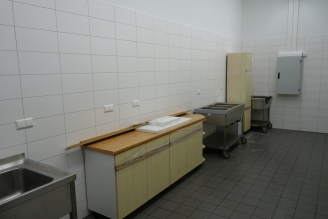

Neue Einblicke in den Speisesaal:

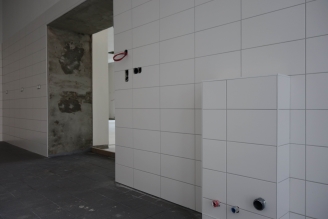

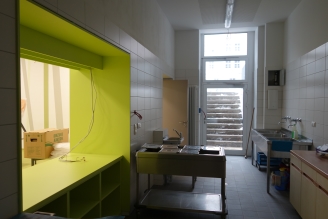

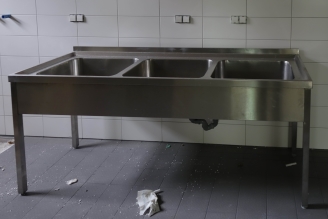

Essenausgabe

Zugangstreppe

Bühne

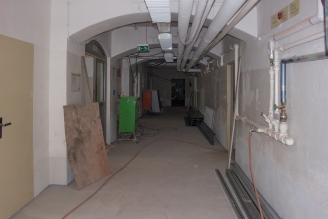

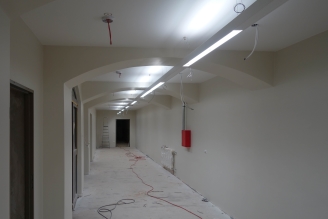

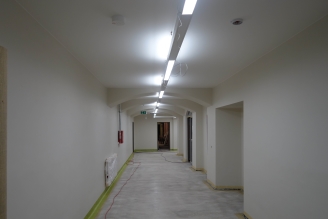

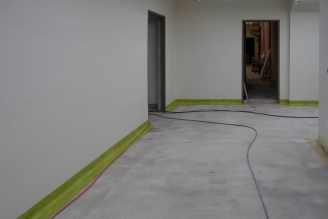

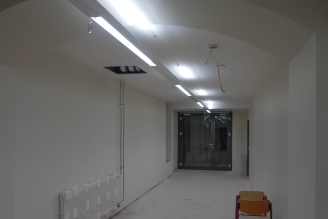

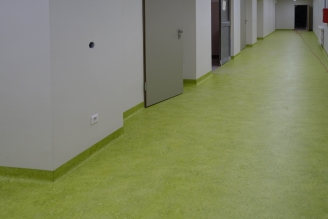

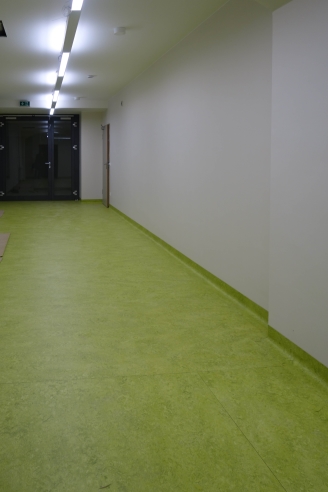

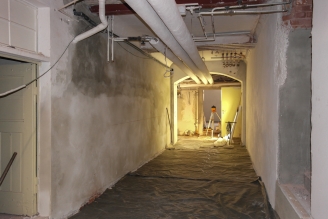

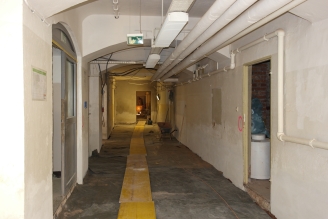

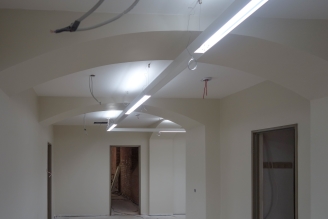

Die Kellergänge werden nach und nach...

viel ansehnlicher!

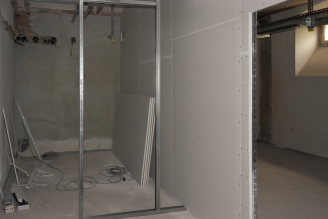

Auch die Funktionsräume...

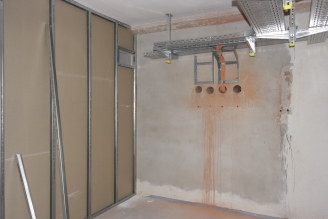

nehmen langsam...

Gestalt an.

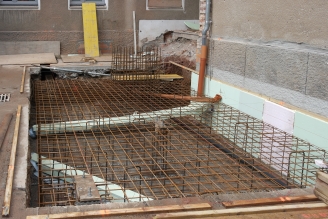

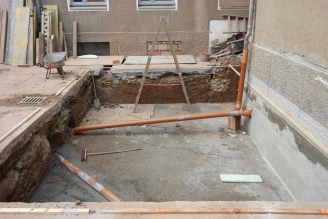

Im Fundament für den Rettungsturm...

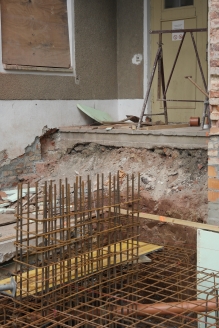

wurden Armierungen befestigt.

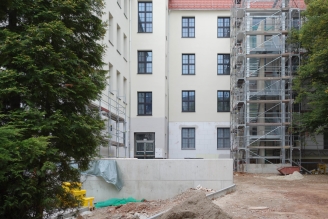

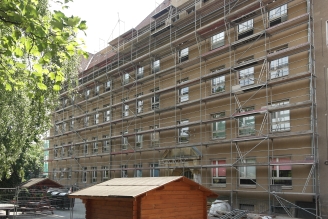

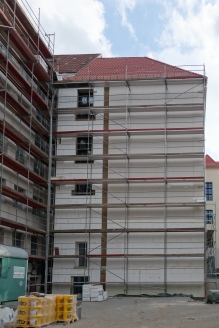

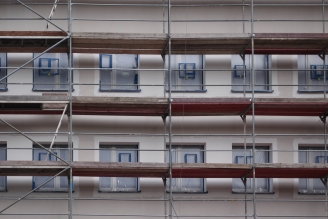

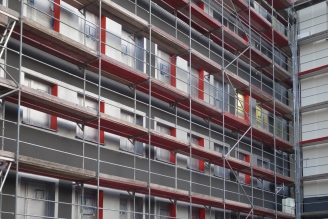

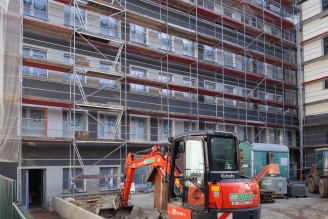

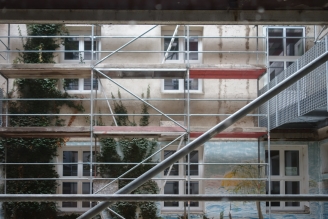

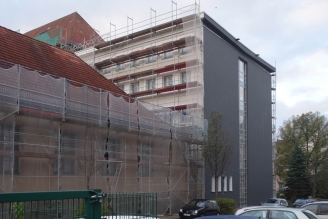

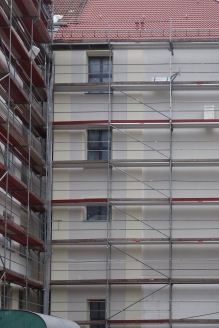

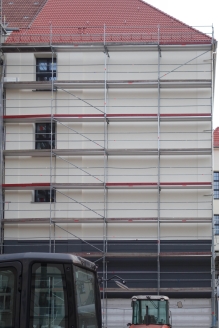

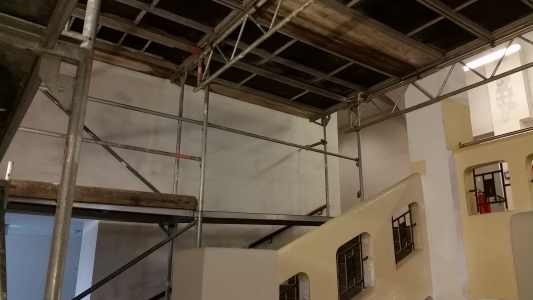

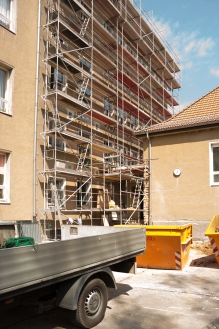

Ein Gerüst umgibt den Neubau.

21.05.2014

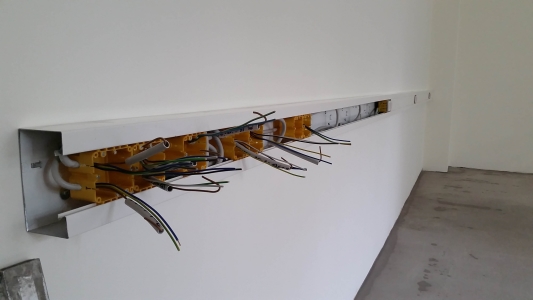

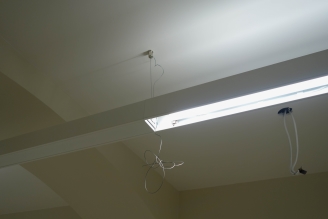

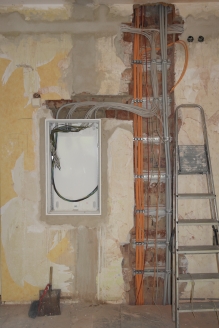

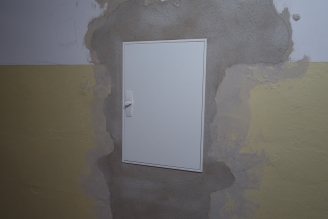

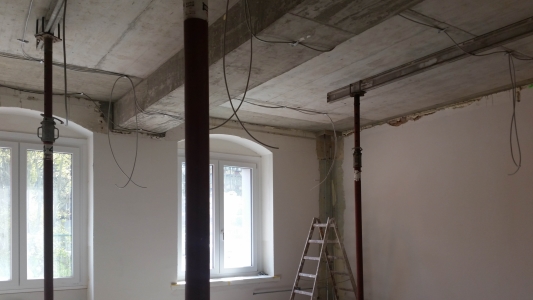

Die Elektriker verlegen...

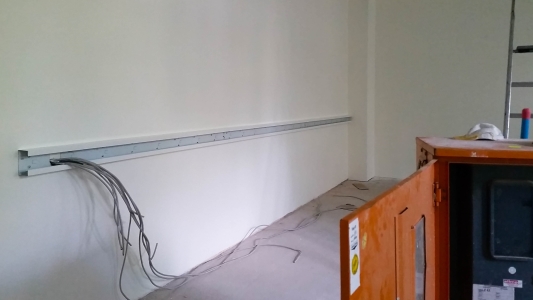

viele Kabel...

und Kabelschächte.

02.06.2014

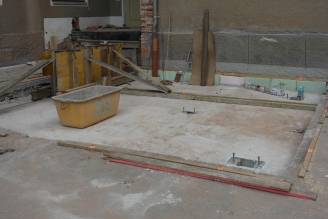

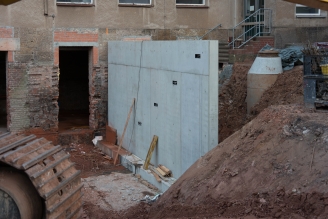

Das Fundament für den Fluchtturm...

wurde mit Zement ausgegossen.

Die Fliesenleger waren wieder am Werke,...

die Elektriker...

und die Gerüstbauer.

26.06.2014
Bevor der Herbst die Wälder färbt...

...färben die Maler unsere Zimmerwände.

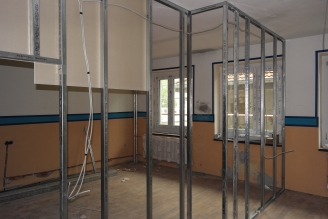

Trockenbau in den Umkleiden

Neuer Zugang zur Turnhalle

02.07.2014
Im Speisesaal geht es voran mit...

...dem Trockenbau und der Deckenkonstruktion.

Hier stehen später die Frauen der Essenausgabe.

Erneut gleicht unser kleiner Hof...

... einer Mondlandschaft.

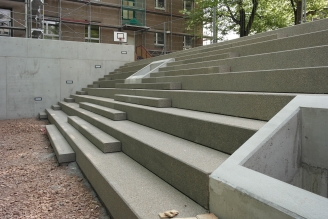

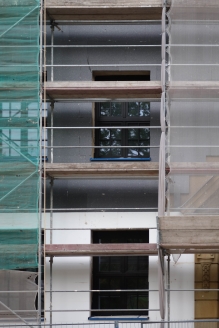

Die Treppenstufen des Theatrons...

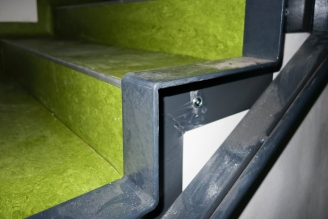

... wurden beschichtet.

07.07.2014

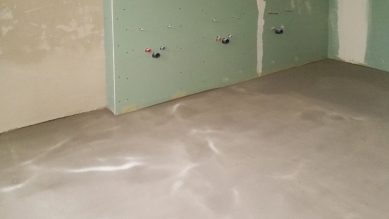

Für den neuen Bodenbelag...

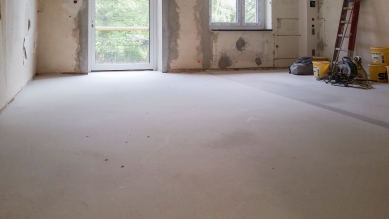

... muss der Untergrund ausgeglichen werden.

Ein nicht mehr benötigter Durchgang wird zugesetzt.

10.07.2014
Anlieferung der Dämmung für die Fassade

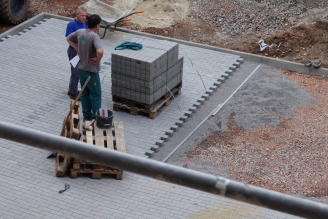

Bordsteine für Rabatten

13.07.2014
Neue Fußbodenbeläge in den Zimmern:

Linoleum

Die roten Bereiche sind später Fluchtwege.

Teppichbelag

Und schon wieder Neuigkeiten im Speisesaal:

Decke und Wände...

... nehmen langsam Gestalt an.

Blick nach oben...

... und nach vorn zur Bühne

Bauabschnitt 3: Altbau

18.07.2014
Der dritte Bauabschnitt beginnt wieder...

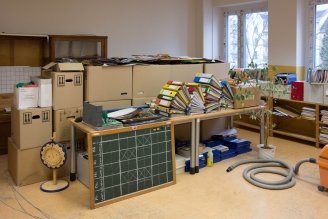

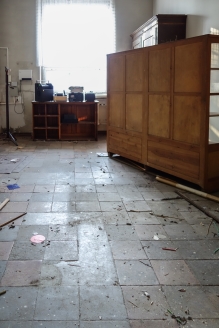

... mit einem Umzug.

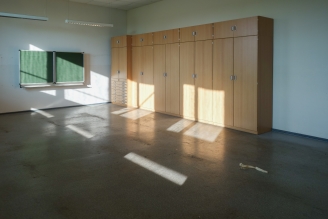

Die Schränke in der Kunst konnten stehen bleiben.

Not macht erfinderisch!

Auch die Lehrer müssen raus
(eigentlich nur die Möbel)!

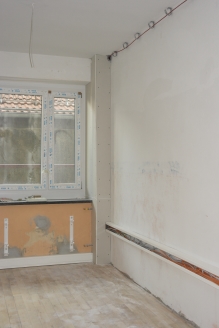

Hier soll unser historisches Zimmer entstehen.

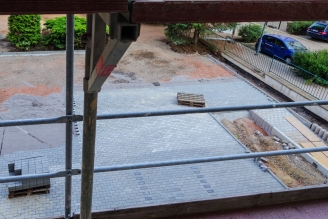

Pflasterarbeiten auf dem kleinen Hof

22.07.2014

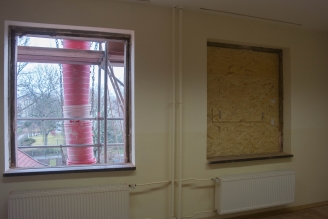

Ausbau erster Fenster...

für den Transport der neuen.

Neue Fenster...

in den Gängen und...

in den Zimmern des Altbaus.

Einmal kurz umdrehen: Alt und Neu nebeneinander

Außen gehts mit der Dämmung...

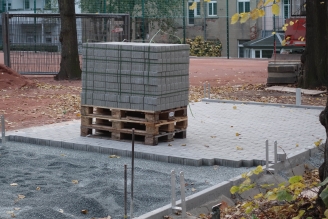

und mit den Pflasterarbeiten voran!

23.07.2014
Durch das Gerüst blinzeln uns...

schöne neue Fenster entgegen.

Hier (AL/WTH) werden Decken eingezogen.

25.07.2014
Blicke durch neue Fenster...

in den Innenhof

Bevor die Durchbrucharbeiten in den Räumen beginnen kann...

muss die verbliebene Einrichtung...

dicht verhüllt werden.

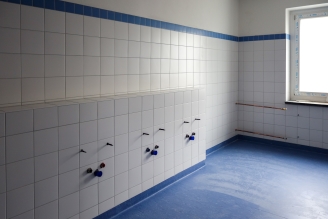

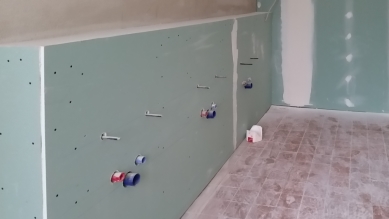

Die Umkleideräume sind fast fertig.

Und die Pflasterarbeiten auf dem Hof ebenfalls.

18.08.2014
Wie gehts im Keller voran?

Seht selbst: An Wänden und Decken...

haben Trockenbauer und Maler fleißig gewerkelt!

Fortschritte sieht man auch im Speisesaal...

und in der Essenausgabe.

In allen Räumen sind nun neue Fenster.

Die Beleuchtung der Gänge und des Treppenhauses
funktioniert künftig mit Bewegungsmeldern.

Richtig toll: Die Umkleideräume für die Mädchen...

und die Jungen

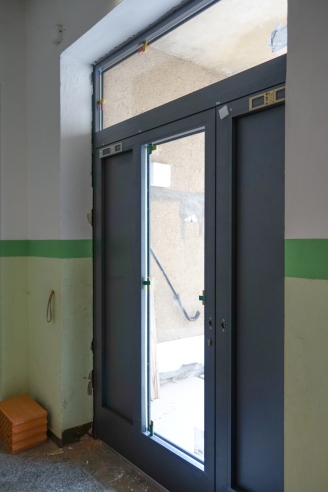

Die neue Seitentür zur Turnhalle

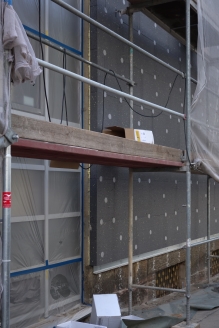

Dämmungsarbeiten

22.08.2014
Durchbrüche für den...

zweiten Fluchtweg...

in einigen Räumen des Altbaus

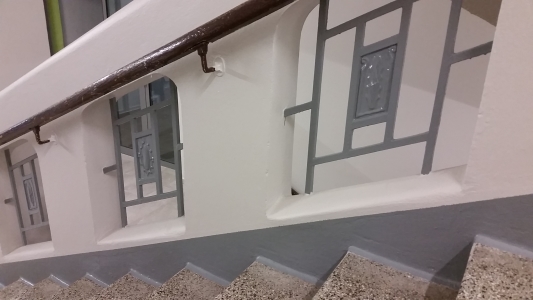

Im Treppenhaus: hohe Gerüste,...

große Fenster...

und eigenartige Löcher

Bis zum Schulbeginn muss im
Neubau noch aufgeräumt werden!

26.08.2014

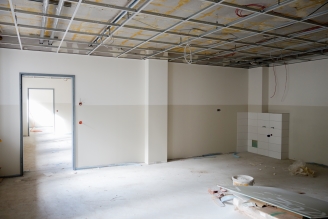

In den Räumen der Arbeitslehre...

wurden die Deckenplatten eingesetzt.

Revisionsklappe

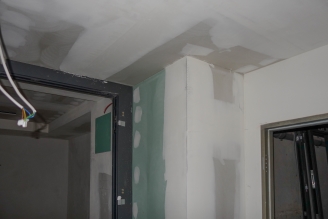

Türzarge im Keller
(Durchgang zur Grundschule)

Fortschritte im Speisesaal...

und in der Essenausgabe

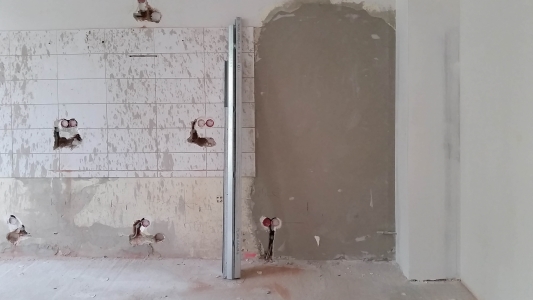

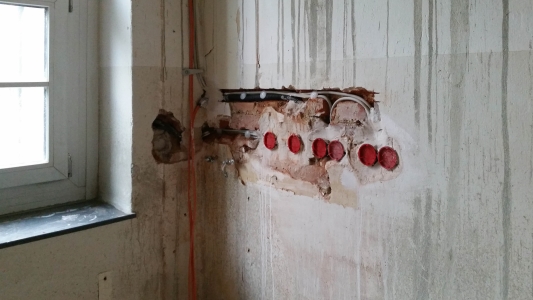

Elektroarbeiten im Eingangsbereich

29.08.2014
Abschluss der Dämmungsarbeiten
Neubau - Seite zum kleinen Hof

Der neue Hintereingang

Blick zur Grundschule:

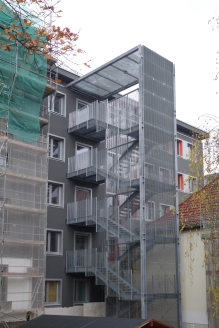

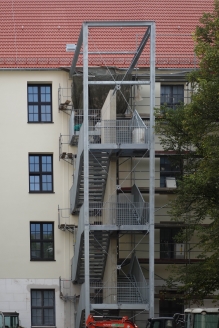

Der Fluchtturm ist fast fertig.

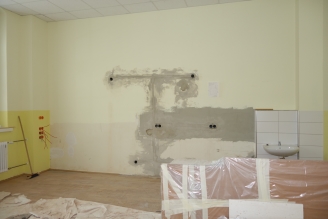

10.09.2014

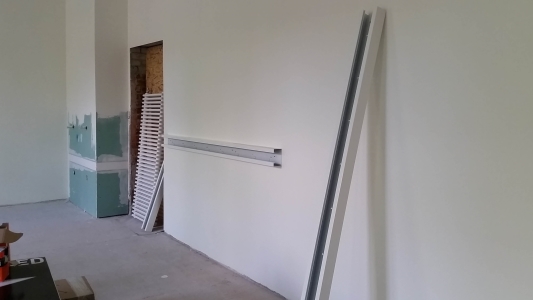

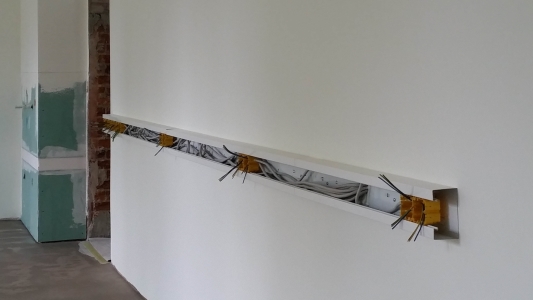

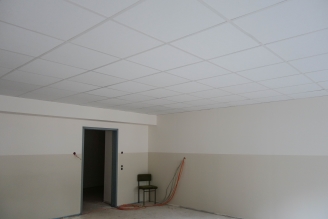

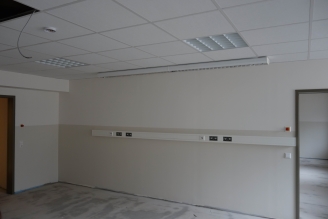

Elektrokanal in der AL2

12.09.2014
Tolle Fortschritte im Kellerbereich:

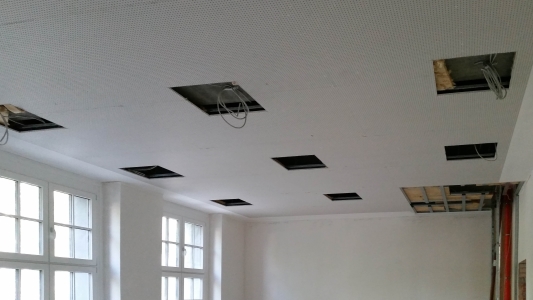

Zwischendecken wurden eingezogen,...

Malerarbeiten durchgeführt

und Leuchten montiert.

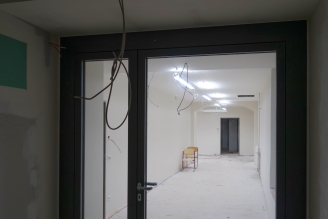

Zwischentür zur Grunsdschule

16.09.2014

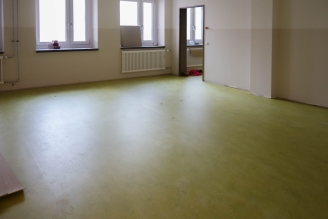

Bodenbelag für die Arbeitslehre

17.09.2014
Heute wurde der Belag fertig verlegt.

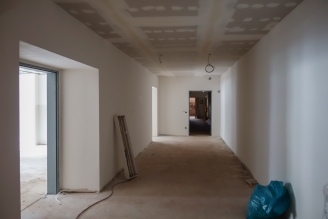

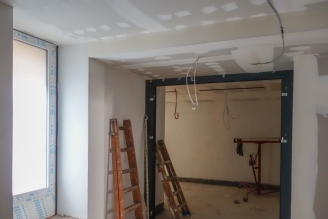

Jetzt kommt der Kellergang dran!

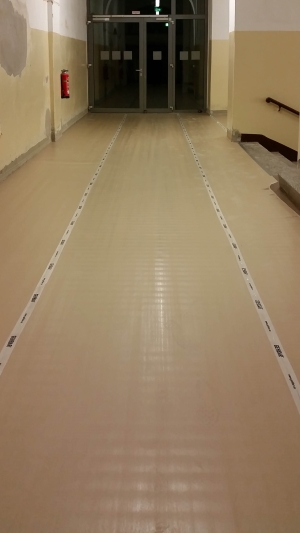

Zuerst die Randstücke.

19.09.2014
Nach den Randstücken...

wurde der Belag auf dem Boden...

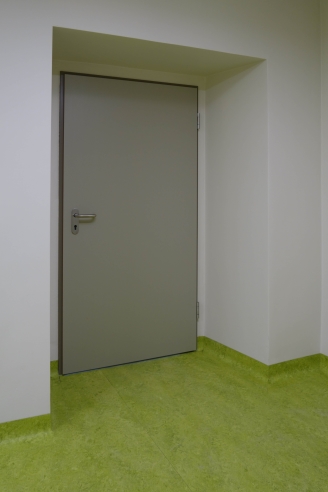

des Kellergangs verlegt.

Die Gestaltung des Ganges...

ergibt eine schöne Einheit...

mit den Arbeitslehre-Räumen.

Hier wird bald das Essen angeliefert...

und ausgegeben.

Und hier wird gegessen!

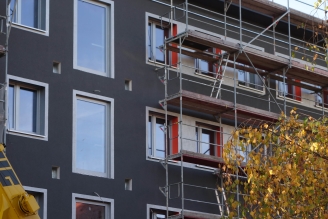

Erster Fassaden-Anstrich

Das Gerüst der Grundschule...

wurde größtenteils schon abgebaut...

und der Fluchtturm fertig gestellt.

23.09.2014

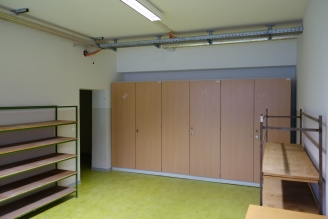

Ausgelagerte Möbel kommen zurück...

in die neuen Arbeitslehre-Räume

und in den Vorbereitungsraum.

30.09.2014
Arbeiten an der...

Altbaufassade

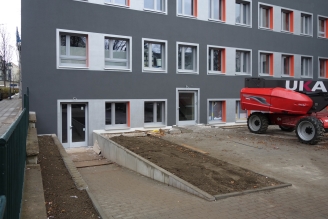

Fortschritte an der Neubaufassade

Hintereingang,...

Zugang zur Essenausgabe und

zum Hausmeisterbereich

10.10.2014

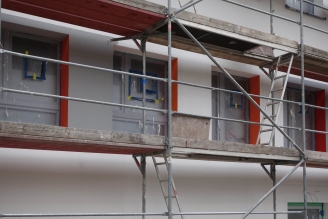

Farbvarianten für die Neubaufassade

Auch an diesem Fassandenstück
wurde weiter gearbeitet.

24.10.2014
Die Demontage des Gerüstes
gibt die Gestaltung des Neubaugiebels frei.

Freilegung...

der Rundbögen...

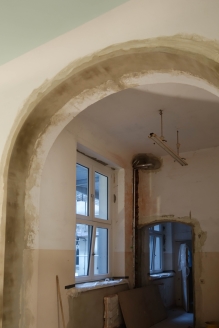

zur Hauswirtschaft

Durch die Galerie...

gelangt man später...

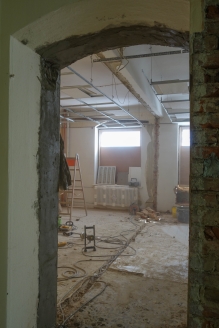

in die Bibliothek...

und in den Leseraum.

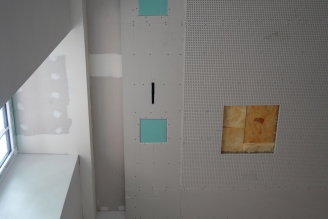

Die Malerarbeiten...

im Speisesaal...

lassen uns auf die baldige...

Freigabe des Raumes hoffen!

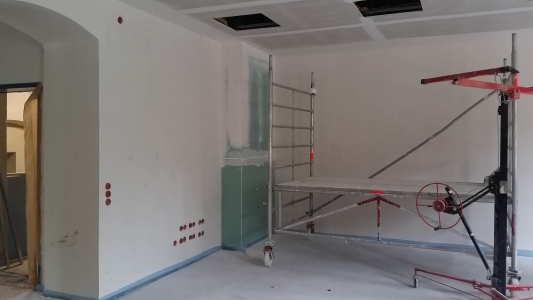

Trotzdem gibt es noch viel zu tun:
Leuchten, ...

Geländer, ...

Brüstung, ...

Heizungen...

und Fußbodenbelag fehlen noch.

Ebenfalls die Ausstattung...

der Ausgabeküche.

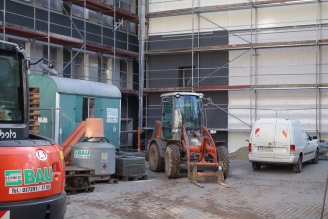

Mit großen Schritten geht die...

Fassadengestaltung voran.

03.11.2014
Vorbereitungen für die...

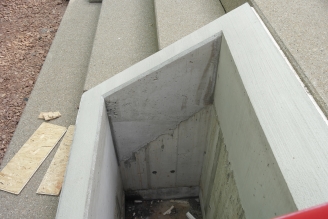

Errichtung des Fluchtturmes

04.11.2014

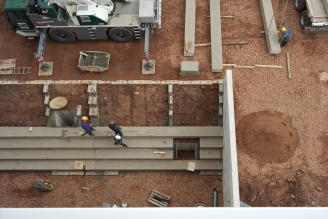

Die Stahlsegmente werden...

nach und nach zusammengepuzzelt.

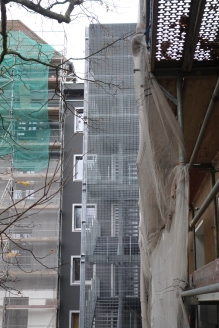

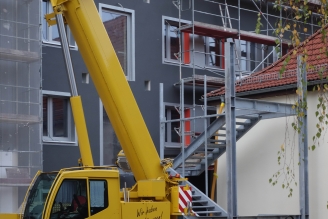

Der Fluchtturm reicht schon
bis in die erste Etage.

Auf der anderen Seite des Neubaus
geht's auch voran:

Mit der Fassade und...

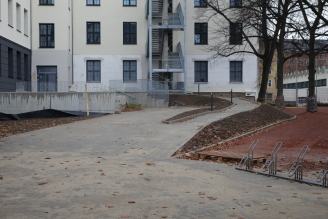

mit Pflasterarbeiten...

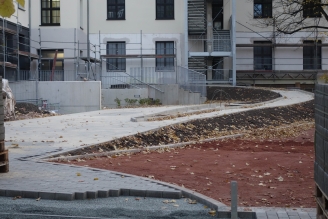

auf dem Hof...

der Grundschule.

05.11.2014
Der Fluchtturm wächst in die Höhe...

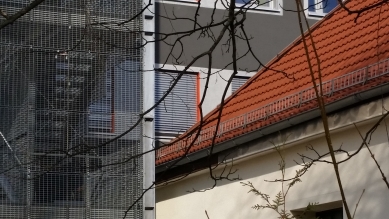

und wird sicher in den Aufnahmen verankert.

06.11.2014
Und wieder eine Etage höher!

07.11.2014
Jetzt hat der Fluchtturm schon...

sein "Dach" bekommen.

11.11.2014
Fast fertig!

13.11.2014

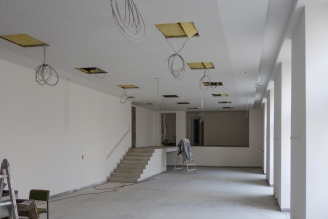

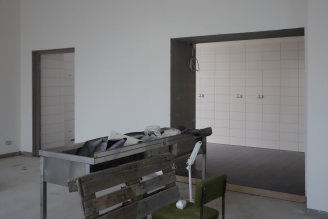

Schauen wir doch wieder einmal in den Speisesaal:

Hier wurde auch fleißig gearbeitet.

Scrollt doch einmal zu den Anfängen der Reko!

Es ist alles nicht wieder zu erkennen.

Diese Brüstung kann man scheinbar nach unten klappen.

Blicke in die Essenausgabe

16.11.2014
Und... Was macht der Fluchtturm?
Ein Blick um die Ecke der Turnhalle verrät uns, ...

dass die Gitter und die Geländer montiert wurden.

Der Kran ist auch verschwunden.
Somit sollten die Arbeiten am Turm beendet sein.

Unter ihm hindurch

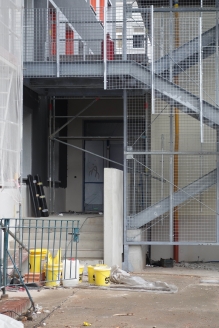

geht's zur Turnhalle.

Fertig geworden ist auch die
hintere Fassade des Neubaus.

In die Rabatten wurde Erde gefüllt.

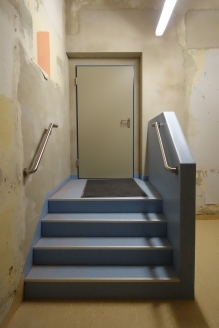

Geländer für die Treppe zur Essenanlieferung

Fertig gepflasterte Wege...

und ein schöner Anblick:
Toller Kontrast zwischen Altbau der Grundschule und dem Anbau!

17.11.2014
Tische und Stühle für unseren
Speisesaal sind gekommen!

Wahrscheinlich kann auch die Einrichtung
der Ausgabeküche schon erfolgen.

16.12.2014

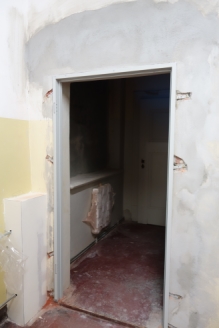

Die neue Garderobe für die Fachräume
bekommt eine neue Tür.

Fortschritte sind auch...

in den Fachräumen,...

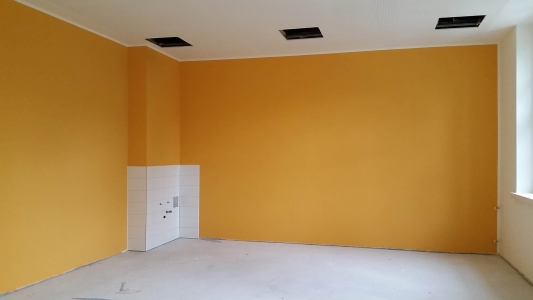

z.B. im Keramikraum...

zu erkennen:

Die Sicherungskästen sind nun verschlossen.

Ein erneuter Gang...

in den Speisesaal lohnt sich!

Die Geländer werden mit Edelstahlnetzen versehen.

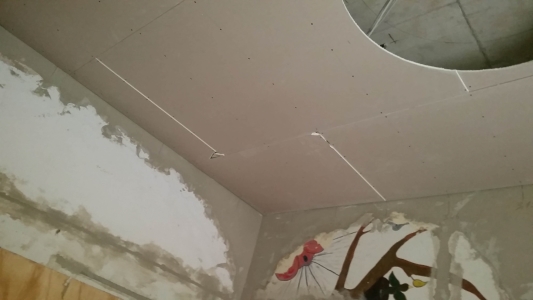

Noch werden sie mit Kabelbindern festgehelten.

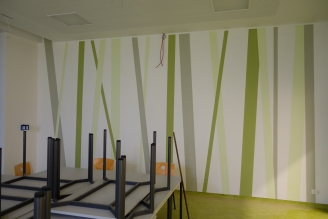

Moderne Wandgestaltung

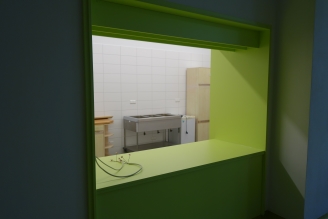

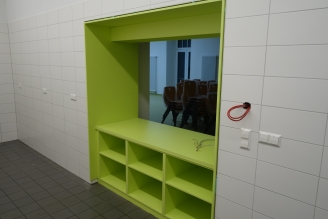

Blick in die Ausgabeküche...

und von ihr in den Speisesaal

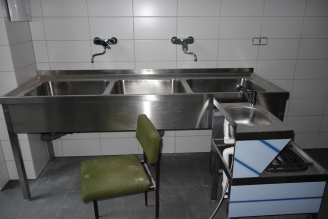

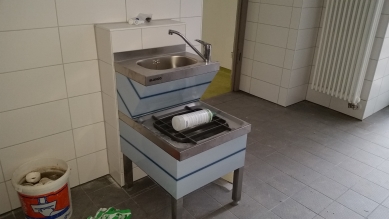

Die Einrichtung der Küche

30.12.2014

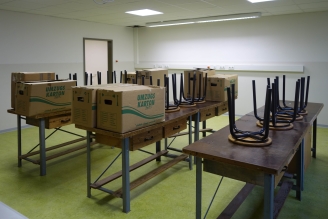

Die Möbel sind wieder in unserer Schule.

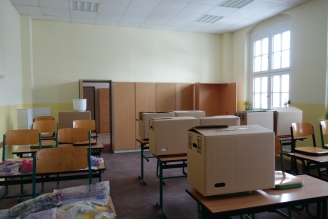

Die Zimmer können nun...

wieder eingeräumt werden.

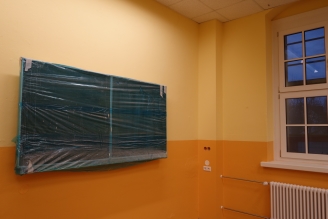

Bis unser verhüllter Pestalozzi
ausgewickelt werden kann,
wird noch viel Zeit vergehen.

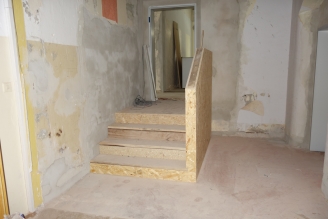

Der Zugang zu den Leseräumen entsteht...

und der Speisesaal...

wird bestimmt bald...

für die Nutzung...

frei gegeben.

:

Fortschritte sind auch in der Schülerfirma zu erkennen.

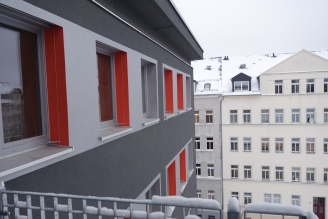

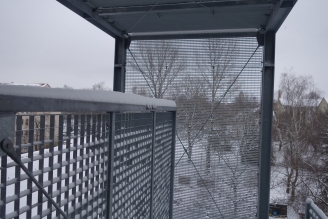

Winterliche Ausblicke vom Fluchtturm:

13.02.2015
Unsere Leseräume sind wohl auch fast fertig?

Nein. Aber es geht langsam voran.

09.03.2015

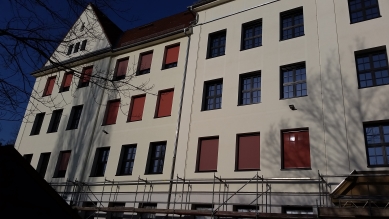

Der Sonnenschutz ist nutzbar:

Screens an den Altbau-...

und Jalousien an den Neubaufenstern.

23.03.2015
Aber nun... Die Treppe führt uns...

in die fertig gestellten...

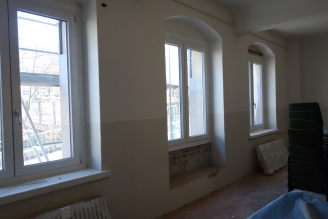

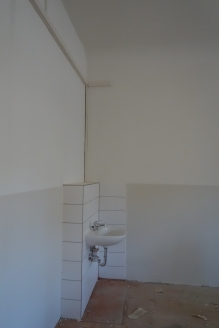

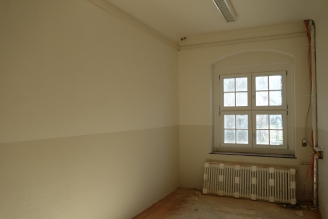

Leseräume!

21.04.2015

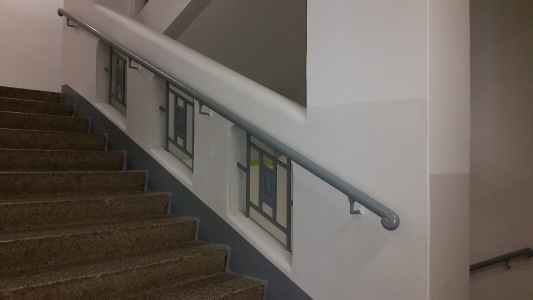

Geländer an der Treppe zu den Leseräumen.

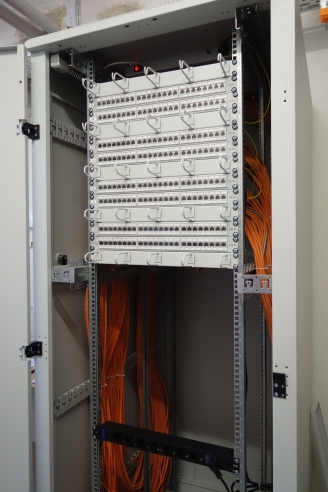

Der neue Serverschrank

Bauabschnitt 4: Fußböden des Altbaus

September 2015
Nachdem die Rekonstruktion schon abgeschlossen war, machten sich üble Gerüche breit. In manchen Zimmern des Altbaus mehr, in anderen weniger. Probebohrungen in den Füßböden ergaben, dass diese von den früher verwendeten Dichtungsmaterialien stammen, die nun durch die Reko ausgasen.
Man entschied sich, die Fußböden abzuhobeln und die alten Materialien zu entnehmen.

Abgehobelte Fußböden

Die Teerschichten wurden entfernt.

Oktober 2015
Nun stellte sich die Frage: Tragen die Decken jetzt noch die Last oder nicht?

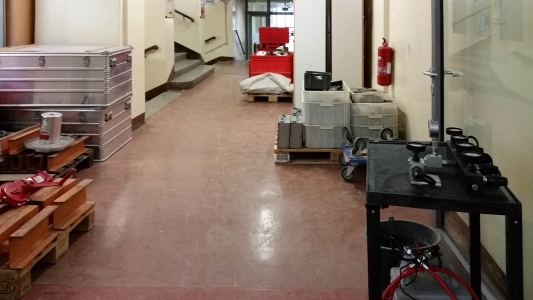

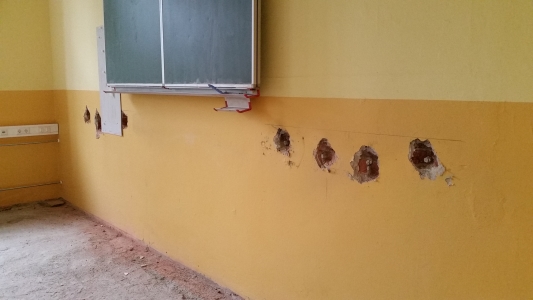

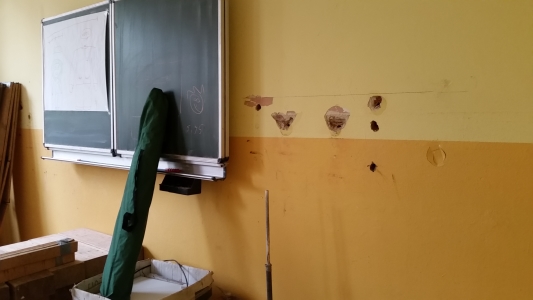

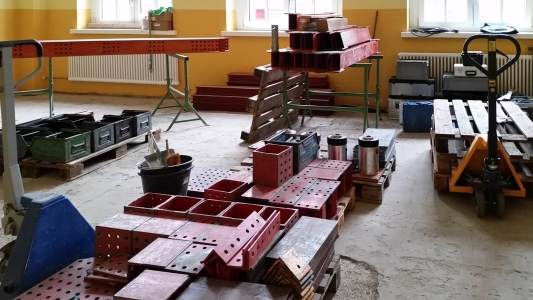

Eine Firma wurde beauftragt, in den Zimmern Belastungsproben durchzuführen. Stahlkonstruktionen wurden errichtet und mit allerlei Rechen- und Messtechnik die Wölbung der Decken bei Belastung festgestellt.

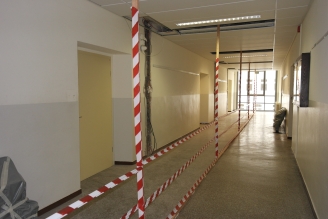

Die Gänge und Zimmer durfte man nicht betreten.

Deshalb nur ein paar Fotos nach Beendigung der Arbeiten.

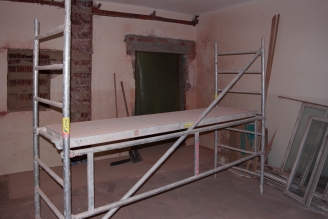

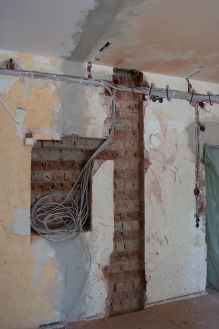

Auch in die Wände musste eingegriffen werden,...

da die Stahlkonstruktionen hier verankert wurden.

Oktober 2015
Auf die oben gestellte Frage wollte nun niemand antworten: "Ja, die Decken halten!" Man vermutete eher, dass sie durch das Abhobeln zu dünn geworden sind.

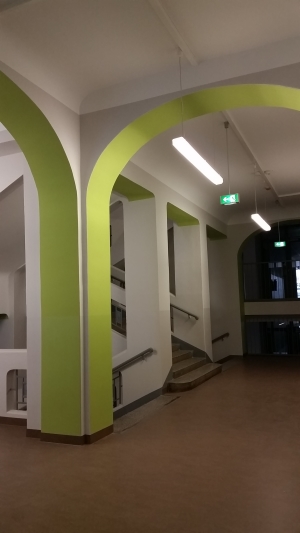

Es wurde beschlossen in allen Räumen des Altbaus die Böden herauszureißen und durch neue zu ersetzen. Auf die Fußböden des Erdgeschosses sollte eine zusätzliche Schicht Zement aufgebracht werden. Um diese zu stabilisieren müssen diese im Kellerbereich gestützt werden.
Mit dieser Entscheidung war eine weitere Rekonstruktionszeit von zwei Jahren beschlossene Sache.

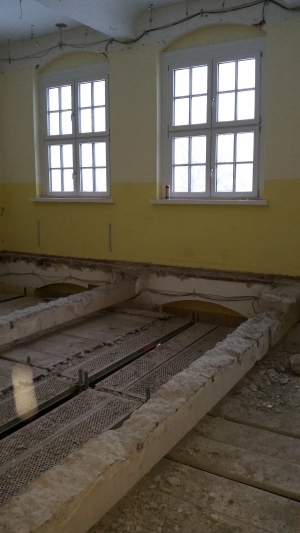

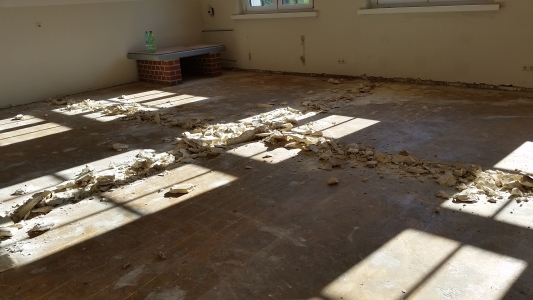

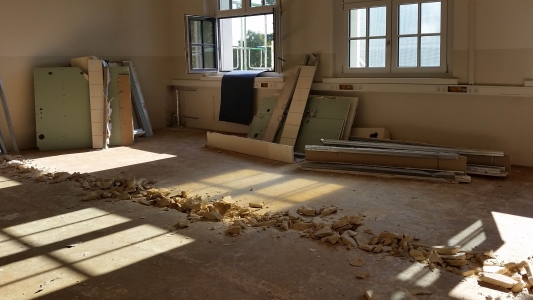

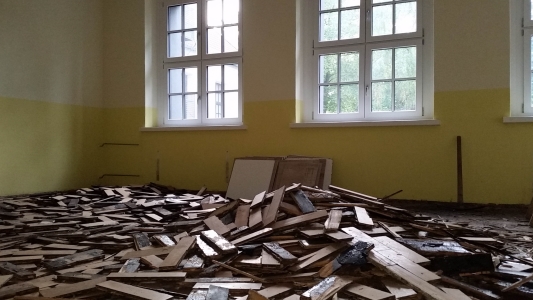

Abbrucharbeiten in allen Räumen des Altbaus.

Alle Heizungen, ...

Parkettböden, ...

Verkofferungen ...

Versorgungsstränge für Wasser und Wärme, sowie Elektroinstallationen ...

die in den zurückliegenden Jahren erneuert wurden, ...

mussten nun wieder weichen!

Ende Oktober 2015

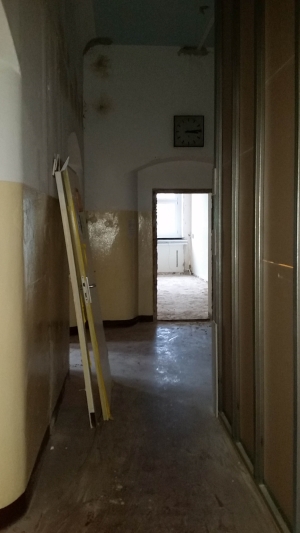

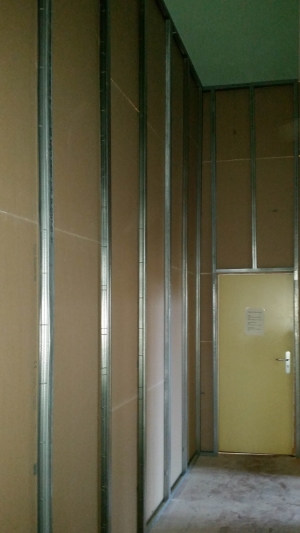

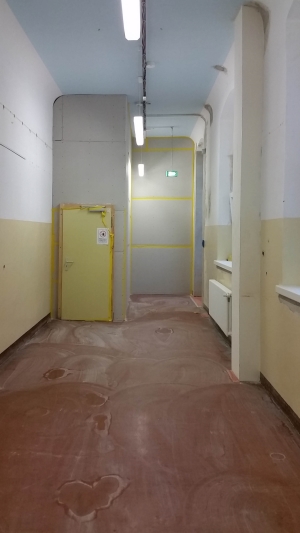

Die Bemühungen um einigermaßen wirkungsvollen Staubschutz kamen viel zu spät. Bis dahin kämpften die Reinigungskräfte gegen Windmühlen und wir mit dem Schmutz.

Im Erdgeschoss kann man natürlich...

rechts noch in die Hauswirtschaft abbiegen.

Mitunter wurden die Räume auch mit Brettern vernagelt.

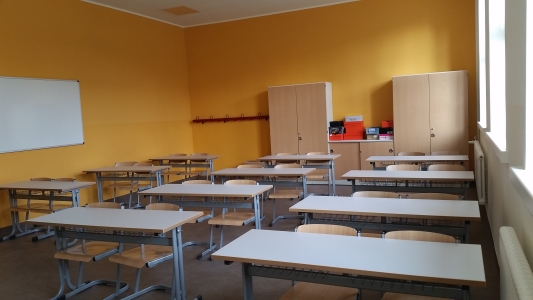

Im 3. OG diente die Aula als Klassenzimmer. Komplette Sperrung war deshalb nicht möglich.

Einblicke ...

hinter den Trockenbau

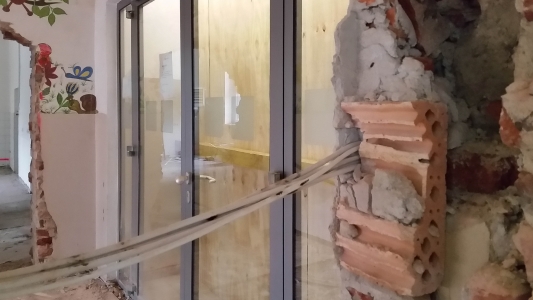

Gleichzeitig wurden Durchbrüche geschaffen, ...

die es den Bauarbeitern ermöglichten, ...

von Raum zu Raum zu gehen, ...

ohne das Schulhaus zu betreten.

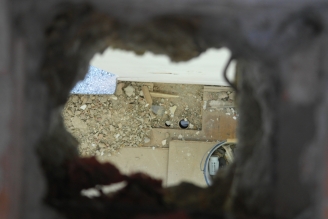

In jeder Etage wurde ein Fenster entnommen.

Fraglich, wie man mit diesen umging.

So konnte der Schutt entsorgt ...

und Baumaterialien in die Schule gebracht werden.

November 2015 bis September 2016
In dieser Bauphase wurden die Fußböden des Erdgeschosses ertüchtigt. Ein zusätzliche Betonschicht und Stützen im Kellerbereich, die wiederum eine tiefe Gründung benötigten, sollten die notwendige Stabilität bringen.
Leider dokumentieren nur wenige Bilder diesen Zeitraum.

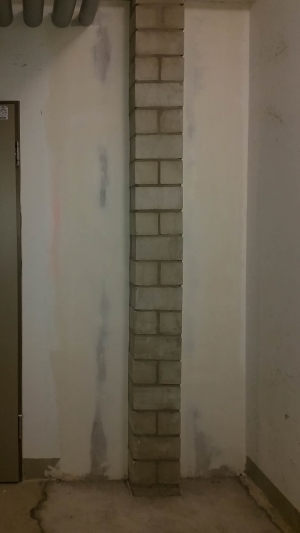

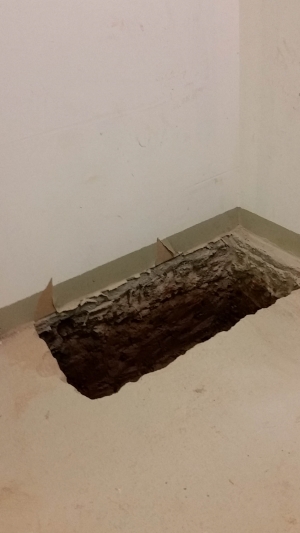

Mehrere dieser "Löcher" befanden sich in den Kellerräumen des Altbaus.

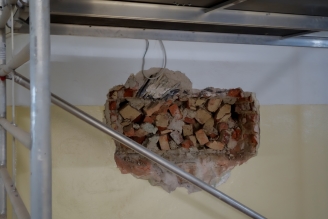

Pfeiler zum Abstützen der Decke ...

wurden hier gemauert, ...

Streben eingesetzt und ...

zusätzliche Unterzüge montiert.

Schülerfirma, Werken 1 und 2 sowie die Leseräume ...

bekamen eine zusätzliche Betonschicht auf die Fußböden.

Oktober 2016 bis Juli 2017
Monate, in denen es richtig zur Sache ging. Gemeint sind Schmutz (allgegenwärtig) und Lärm (in seltensten Fällen während des Unterrichtes). Von unten nach oben wurden nun etagen- und raumweise die alten Fußböden abgebrochen und neue eingezogen. Die Fotos sprechen Bände:

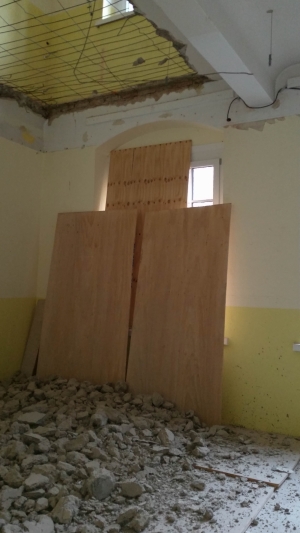

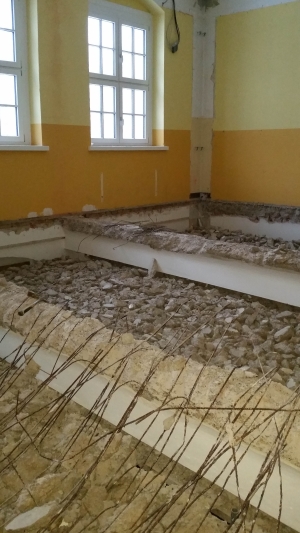

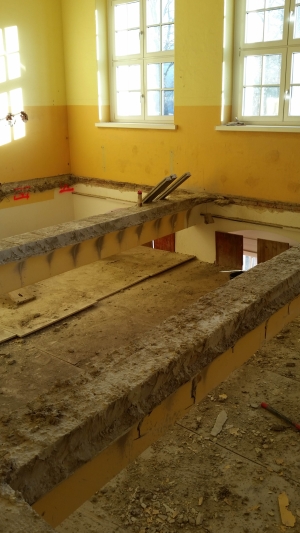

Das erste Loch! Zumindest in ner Decke. Naja... Das erste größere Loch.

Zunächst rumsten die Brocken ...

drei Meter in die Tiefe auf die neu zementierten Fußböden,
bis die Arbeiter das realisierten, wie es angewiesen wurde:...

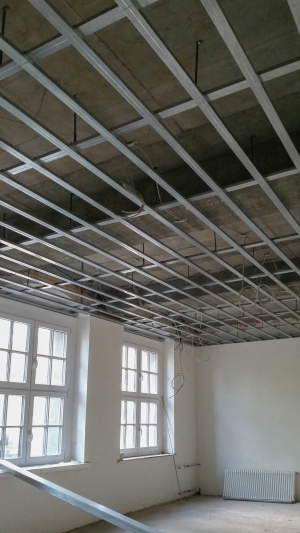

Sie errichteten eine Art Zwischendecke, ...

so dass die Betonstücke nur wenige Zentimeter tief fielen.

Etwas weniger Lärm, ...

aber der Dreck blieb der gleiche.

November 2016 bis August 2017

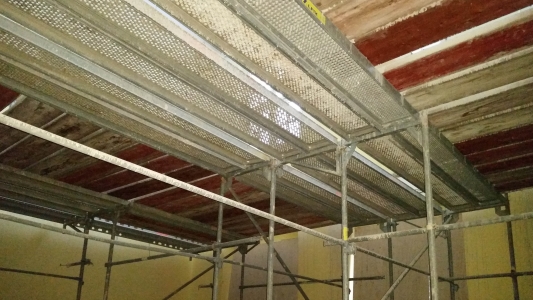

Wie die Decken abgebrochen wurden, setzte man die neuen mit großem Aufwand gleich wieder ein, um die Statik des Gebäudes nicht zu gefährden. Die Wintermonate hatten dafür oft zu kalte Tage. Bei den Abbrucharbeiten entdeckte man zudem Hohlräume, die bei der Errichtung des Gebäudes für die Wärmezirkulation der zentralen Heizung im Keller dienen sollten, welche aber offenbar aber nie genutzt wurde. Diese Hohlräume mussten auch noch verfüllt werden.

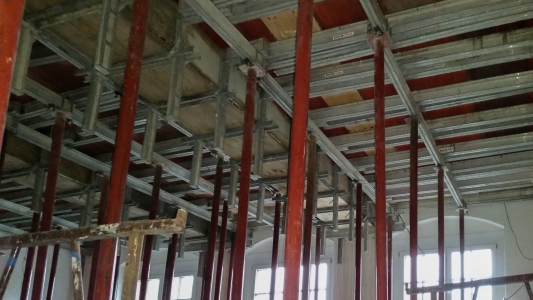

Viele Stützen, Streben und Zangen ...

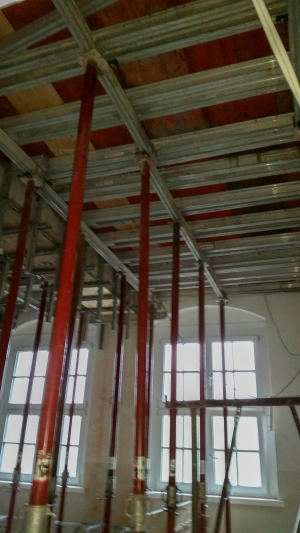

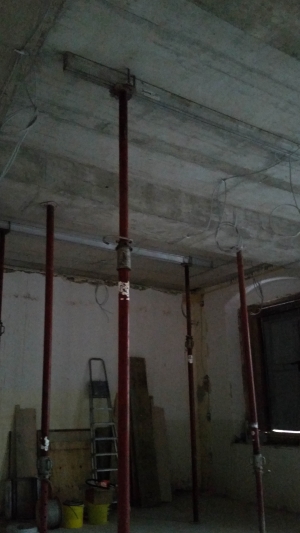

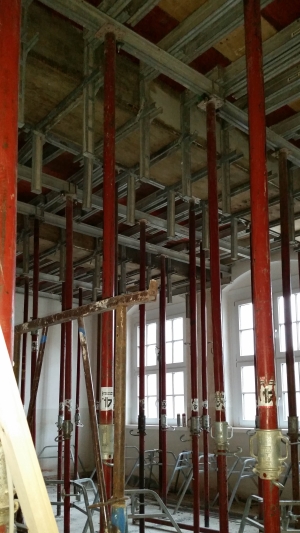

ermöglichten eine Schalung ...

für die neuen Decken.

Nach der Aushärtung des Betons ...

konnte man die Konstruktionen abnehmen.

Das Gewölbe unseres Eingangsbereiches musste leider weichen.

Die Fußböden sehen dann so aus:

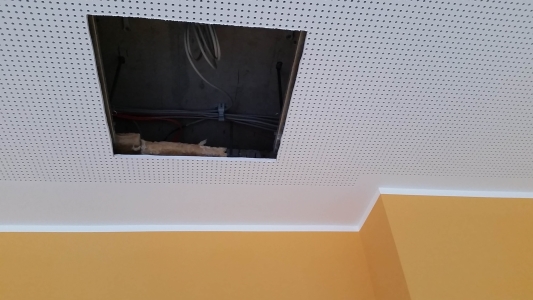

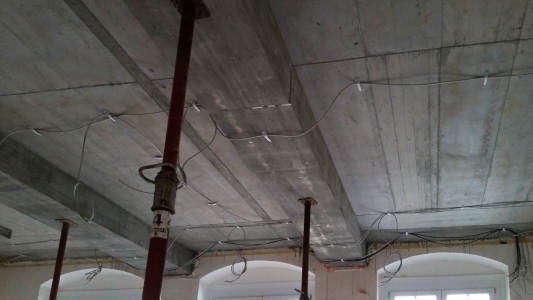

Mit jeder fertig gestellten Decke begannen die Elektriker, ihre Arbeiten zu verrichten.

Es wurden Kabel gezogen, ...

die für die Beleuchtung, ...

für die Alarmanlage, ...

und für die Steuerung ...

der Sonnenscreens ...

benötigt werden.

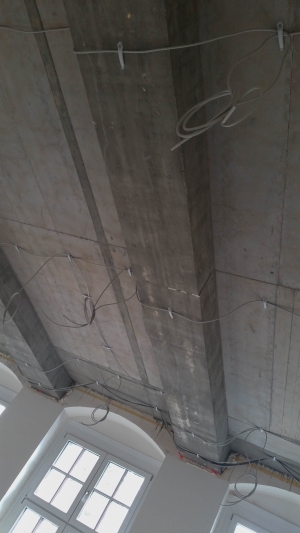

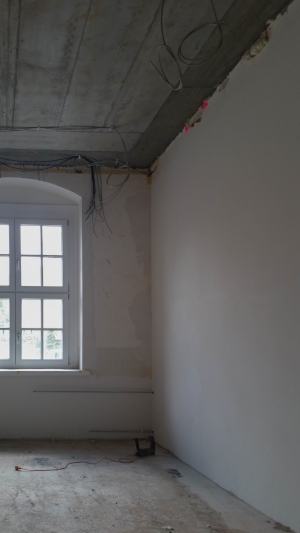

Von der Decke des Eingangsbereiches hängen auch Kabel herunter.
Was die Architektin damit beabsichtigt, verraten wir später!

März bis Ende November 2017
Ja, Ende November sollte die Rekonstruktion endgültig beendet sein. Über die Fortschritte berichten wir wie gewohnt an dieser Stelle. Ihr seht Bilder und lest Texte über die Errichtung von Vorwandkonstruktionen, von den Fliesarbeiten, den Bodenlegern, Elektrikern, Malerarbeiten und Heizungsbauern. Es wäre kaum möglich, alle Arbeiten genau zu datieren. Vieles verlief Hand in Hand und erneut abhängig voneinander ab.

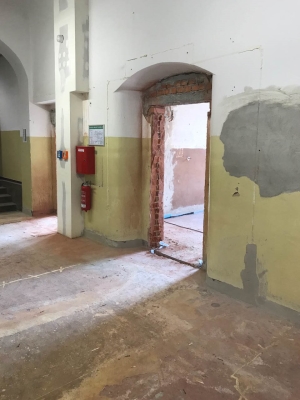

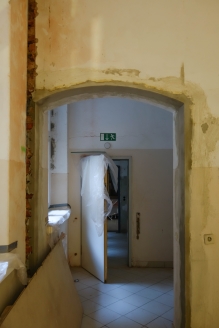

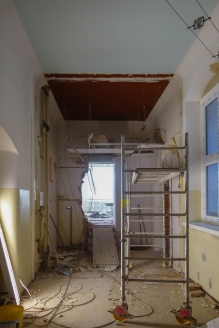

Zunächst mussten die Durchbrüche zugesetzt werden.

Damit wurden auch die Konstruktionen für den Staubschutz zurückgebaut.

Die Räume bekamen Bautüren.

Exemplarisch für die vielen Wände der Räume sind hier Fotos zu sehen, ...

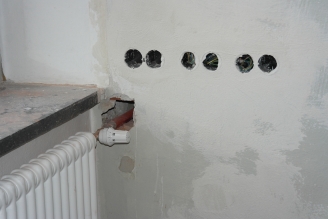

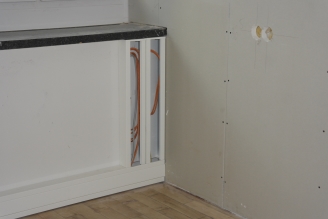

wie diese mit Steck- und Datendosen versehen wurden.

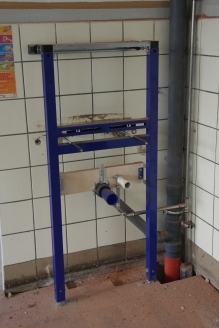

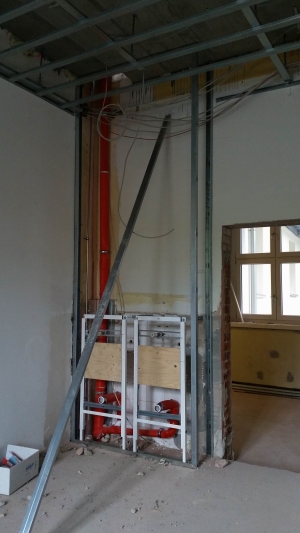

Hinter den Vorwandkonstruktionen ...

sieht man auch die Ergebnisse der Arbeiten, ...

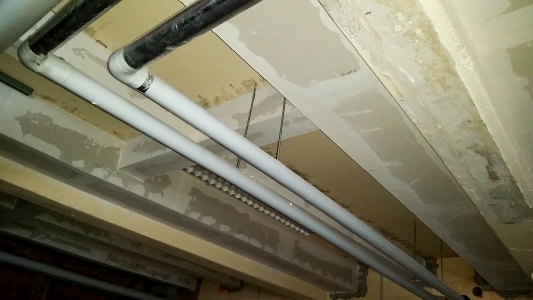

welche von den Handwerkern der Heizungs- und Wasserinstallation geleistet wurden.

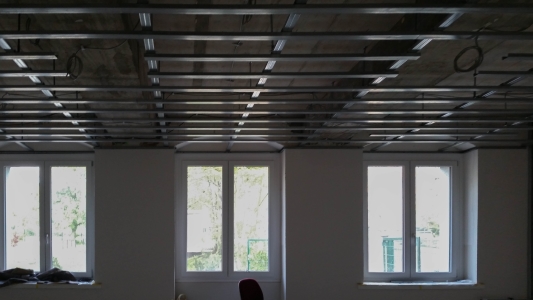

Gleichzeitig wurden die Alu-Konstruktionen ...

für die Einzugsdecken errichtet.

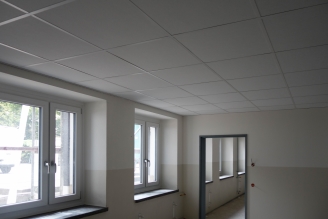

Diese mit Dämmung ...

und schließlich mit Schall absorbierenden ...

Platten versehen.

Die Ausschnitte für die Lichtpaneele wurden anschließend ausgearbeitet.

Im Schulhaus ging es auch vorwärts:

Die alten verschlissenen Beläge der Böden ...

wurden herausgerissen ...

und durch schöne moccafarbene Auslegeware ersetzt.

Diese muss natürlich geschützt werden. Das Papier erwies sich nicht als zweckmäßig.

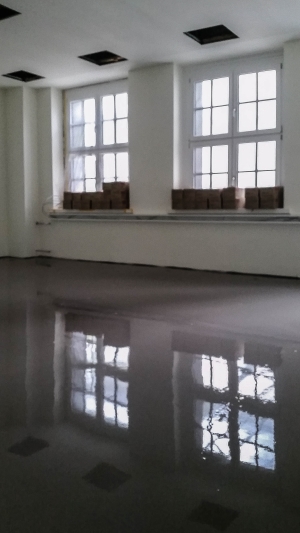

Durch die aufgetragenen Fußböden im Erdgeschoss ...

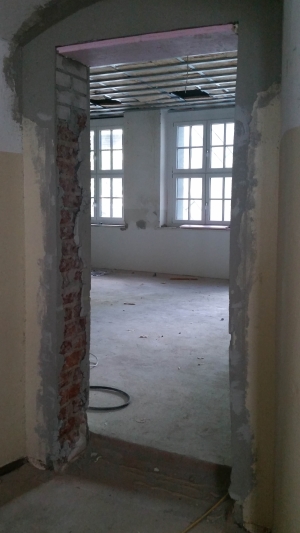

wurden Podeste zum Flur norwendig.

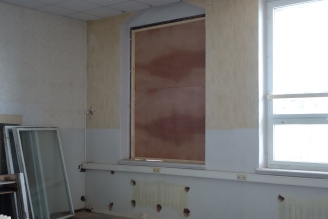

Der Türsturz musste ebenfalls erhöht werden.

Bevor die letzten Deckenplatten angebracht werden konnten, ...

mussten durch die Trockenbauer ...

die Verkofferungen ...

fertiggestellt werden.

Nun konnten die Fußböden ausgeglichen werden, und der Weg war frei für die Malerarbeiten.

Nach dem Spachteln wurden die Wände mit Vlies tapeziert und ...

auch die Decken mehrmals gestrichen.

Viele Unterrichtsräume ...

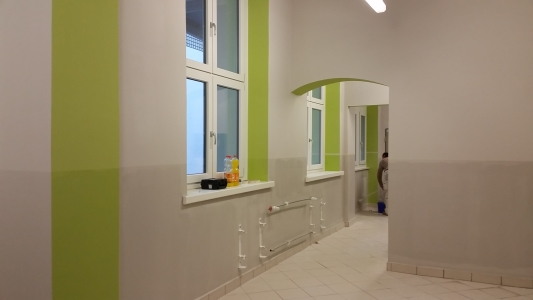

bekommen orangefarbige Wände.

Nach dem Entfernen der Abklebestreifen ...

sieht das wirklich richtig toll aus!

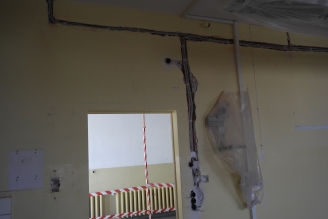

Die Elektriker haben auch alle Hände voll zu tun.

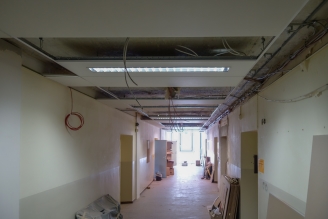

Hier seht ihr, wie die Kabelkanäle montiert und ...

bestückt werden.

Bei diesen vielen Kabeln und Drähten ...

muss man schon den Durchblick behalten.

Fertig!

Parallel zu allen anderen Arbeiten ...

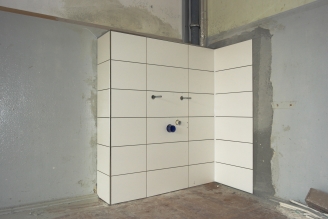

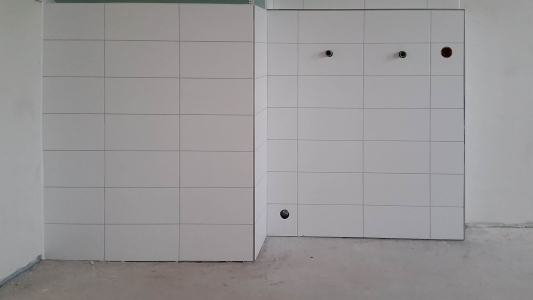

verrichten die Fliesenleger ihr Werk.

Mit Edelstahl verschönerte Kanten

Bibliothek

Musikraum

Zurück zum Eingangsbereich

Zwischendecke mit riesigem Loch? Was soll das wohl werden?

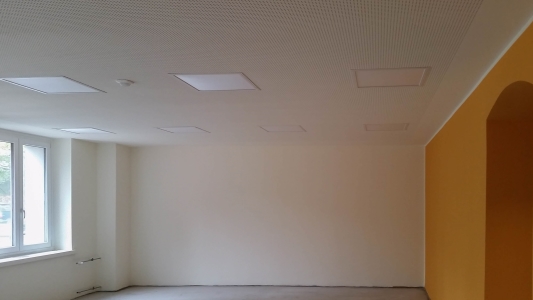

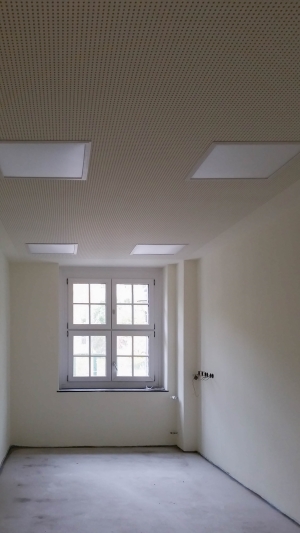

Die Leuchtpaneele sind gekommen!

Sehen echt schön aus.

Vorbereitungen für den Einbau

Die ersten Paneele sind drin.

Das sind die Tafelbeleuchtungen.

Die Bibliothek ...

und der Leseraum sind komplett mit Leuchten bestückt.

Erste Lichtproben ...

in den Werkräumen.

Werfen wir wieder einmal einen Blick ...

in die Schülerfirma.

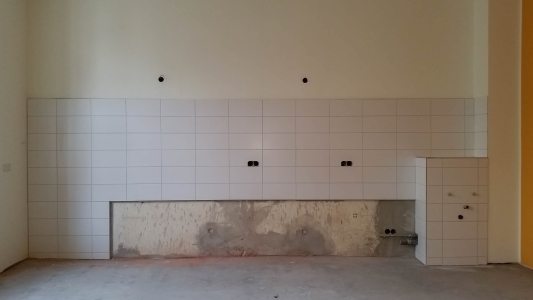

Auch hier ist der Fliesenspiegel ...

für unsere Küche fertig.

Der Fußbodenbelag ...

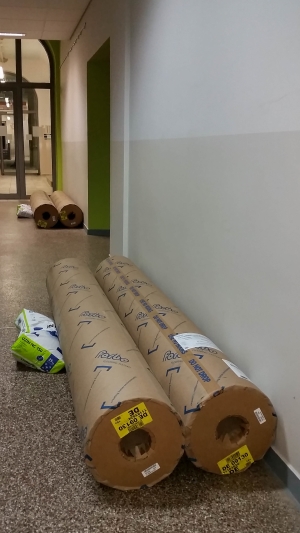

wurde geliefert.

Die Rollen müssen stehend gelagert werden.

Das moccabraun passt sehr schön ...

zu den orangefarbenen Wänden.

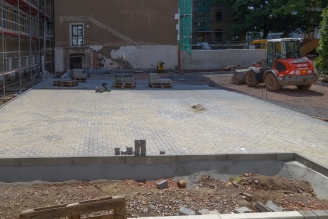

Die Platten vorm Haupteingang sind rückgebaut worden.
Wir wussten schon gar nicht mehr, wie er aussah.

In vielen Räumen geht es schnell voran. Muss es auch. Denn Anfang Dezember kommt die Umzugsfirma!

Dezember 2017 bis Mai 2018
Nach fünf Jahren neigt sich die Rekonstruktion unserer Schule dem Ende entgegen. Letzte Arbeiten in den Klassenräumen müssen noch sein, um diese nutzbar zu machen. Das Aussehen des Schulhauses ist dabei zweitrangig. Hauptsache: ENDLICH wieder normaler Unterricht. Wir können es kaum erwarten. Viele Schüler kennen unsere Schule nur als Baustelle und sind nun erstaunt, wie schön alles geworden ist...

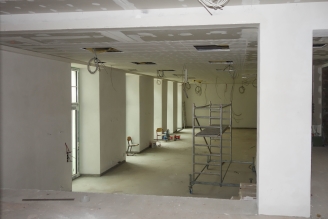

Im Schulhaus ist ein Gerüst aufgestellt worden. Die Malerarbeiten in den hohen Bereichen beginnen.

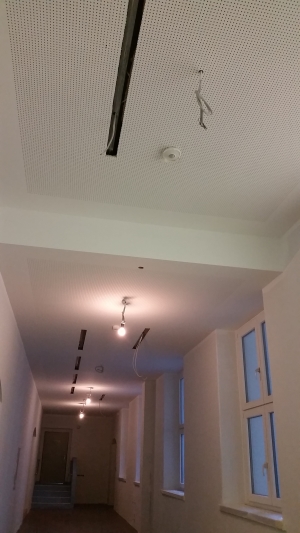

In der Galerie wird die Decke heruntergezogen. Hat man da sich etwas Besonderes ausgedacht?

Das Gerüst ist verschwunden. Malerarbeiten wurden ausgeführt.

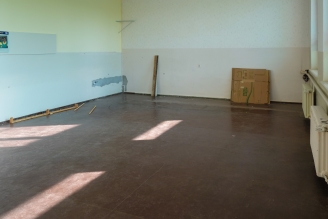

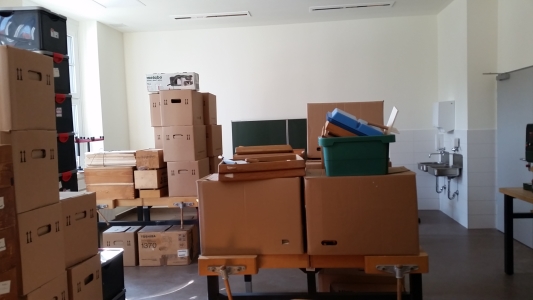

Langsam aber sicher können wir unsere Räume beziehen. Kartons ohne Ende...
Auspacken, Sortieren, Einräumen... Eine "tolle" Arbeit!

Neue Werkbänke für Werken 1

Die Möbel für die Bibliothek sind angekommen...

Eingerichtet. Aber...

Die vielen Bücher! Sie müssen katalogisiert und thematisch in die Regale eingeräumt werden.
Die Möbel haben wir vom Rathaus bekommen. Vielen Dank dafür.

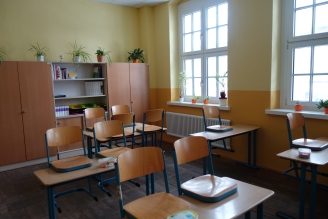

Nun sehen die Räume schon ansehnlich aus. Der Unterrticht kann bald beginnen. Hier ein Werkenraum...

ein Klassenzimmer...

die Kunst...

die Schülerfirma...

und das Lehrerzimmer als Beispiele.

Eine neue Kraftstation für unseren Fitnessraum.

Die neue PC-Technik ist noch in Kartons verpackt.

Eine von drei modernen interaktiven Tafeln für unsere Hauptschüler.

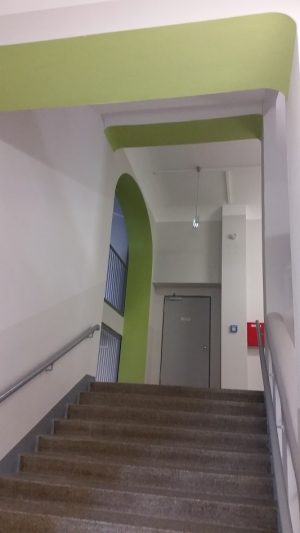

Und im Schulhaus geht es auch voran... Seht selbst:

Ja... Nun ist die Rekonstruktion vorbei und geht als Mammut-Projekt in die Geschichte unserer Einrichtung ein.

Wir danken unseren Schülern, dass sie das alles ohne Murren und Nörgeln unter Beachtung aller Sicherheitshinweise und teilweise fast unzumutbaren Umständen angenommen haben.

Wir danken allen Kolleginnen und Kollegen. Ihr habt mit so viel Kraft, Fleiß und Mühe Kartons ein- und ausgepackt, habt häufige Zimmerwechsel und Einschränkungen hinnehmen müssen.

Und wir danken natürlich den Handwerkern, die es in Abstimmung mit Bauleiter und Architektin nicht immer leicht hatten, die unterrichtsfreien Phasen für ihren Krach auszunutzen.

Großen Dank gebührt auch unserem Elternrat, der uns tatkräftig zur Seite stand.

Bald wird unser virtueller Rundgang fertig sein. Auch eine Vorher-Nachher-Galerie wird es geben. Wir laden euch gern ein, diese zu besuchen.
